Für Entscheider zählt vor allem das hier:
- 61 Sektoren und Teilsektoren sind im BECV-Anhang gelistet.
- Die Entlastung liegt je nach Branche bei 65 % bis 95 %.
- Seit 2025 müssen 80 % des Entlastungsbetrags wieder in Energieeffizienzmaßnahmen fließen.
- Seit 2026 gilt eine strengere Hürde: positiver Kapitalwert innerhalb von 90 % der Nutzungsdauer nach DIN EN 17463 (VALERI).
- In 2023 bis 2025 lag diese Schwelle noch bei 60 % der Nutzungsdauer.
- BECV-Zuflüsse kommen oft erst im Folgejahr. Das verändert Kapitalwert und Amortisation.
- Ohne Gegenrechnung von BECV-Fall und Nicht-BECV-Fall ist die Projektfreigabe lückenhaft.
Kurz gesagt: Nicht nur die Entlastungshöhe zählt. Auch die saubere Modellierung der Cashflows zählt. Wer den Sektorstatus falsch ansetzt, den Kompensationsgrad falsch rechnet oder die Reinvestitionspflicht ausblendet, verzerrt die Entscheidung.
| Punkt | Ohne BECV | Mit BECV |
|---|---|---|
| CO₂-Kosten | volle Ausgabe | Ausgabe minus Beihilfe |
| Cashflow-Struktur | nur Auszahlungen | Auszahlungen plus Einzahlungen |
| Reinvestitionspflicht | entfällt | zusätzlicher Mittelabfluss |
| Nachweise | Standard | mehr Nachweis- und Systemaufwand |
| Risiko in Szenarien | Energiepreis | Energiepreis plus Status- und Förderrisiko |
Für die Praxis heißt das: Vor jeder Freigabe sollten beide Fälle nebeneinander gerechnet und sauber dokumentiert werden.

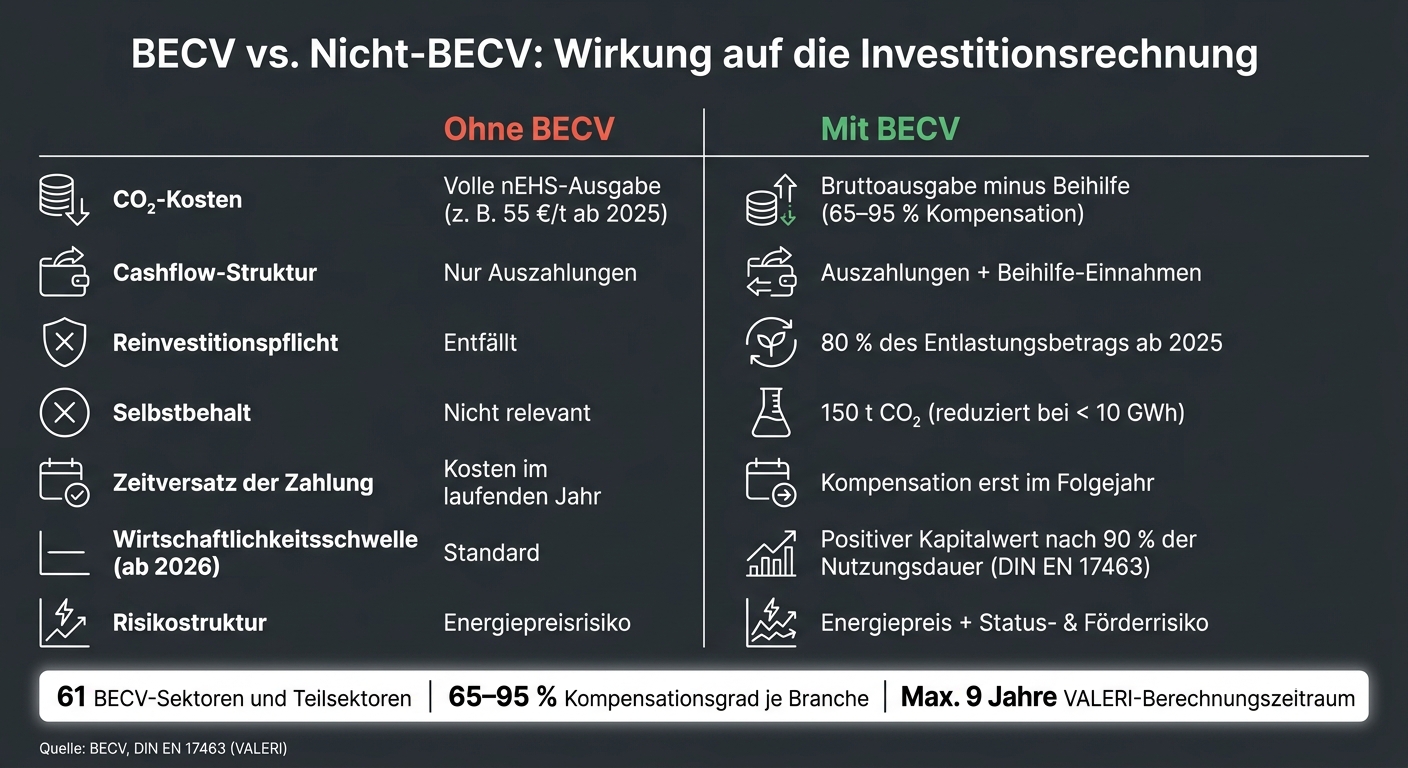

BECV vs. Nicht-BECV: Cashflow-Vergleich für Investitionsrechnungen
BECV-Sektoren und ihre Wirkung auf Investitions-Cashflows

Für die Investitionsrechnung zählt nicht der Name eines Sektors, sondern seine Wirkung auf Ein- und Auszahlungen.
Die Einstufung nach BECV legt fest, ob CO₂-Kosten komplett als Ausgabe im Modell bleiben oder ob ein Teil davon über Beihilfen zurückkommt. Genau das verschiebt die wirtschaftliche Basis jeder Investitionsrechnung.
Was begünstigte Sektoren in der Praxis bedeuten
Der BECV-Status entscheidet im Investitionsmodell, ob CO₂-Kosten als volle Ausgabe oder nur als teilweise kompensierter Cashflow erscheinen. Da die Sektorliste angepasst werden kann, ist der Status für jedes Projekt gesondert zu prüfen.
Welche Modelleingaben sich mit und ohne BECV unterscheiden
Ohne BECV gehen CO₂-Kosten vollständig als Ausgabe in die Rechnung ein. Das läuft über den Brennstoffpreis, in dem der nEHS-Preis bereits steckt. Mit BECV sieht das Bild anders aus: Dann entsteht eine gemischte Struktur aus Ein- und Auszahlungen. Den Energieausgaben stehen Beihilfezahlungen als Einnahmen gegenüber. Gleichzeitig fallen weitere Ausgaben für Reinvestitionspflichten und Nachweisanforderungen an.
Genau diese Unterschiede gehören im Modell in getrennte Cashflow-Positionen.
Im VALERI-Modell ändern sich damit direkt die folgenden Eingangsgrößen:
| Eingabegröße | Ohne BECV | Mit BECV |
|---|---|---|
| CO₂-Kosten | Vollständiger nEHS-bedingter Preis als Ausgabe | Bruttoausgabe minus BECV-Beihilfe |
| Einzahlungs- und Auszahlungsstruktur | Reiner Ausgabencashflow | Ausgaben plus Beihilfe-Einnahmen |
| Reinvestitionspflicht | Keine | Zusätzlicher Mittelabfluss aus Entlastungsbeträgen |
| Zusätzliche Nachweis- und Systemkosten | Standardberichterstattung | Zusätzliche Nachweis- und Systemkosten |
| Selbstbehalt | Nicht relevant | 150 t CO₂; bei < 10 GWh stufenweise reduziert |
Der CO₂-Preispfad sollte als eigene, dokumentierte Eingangsgröße in die Cashflow-Planung aufgenommen werden.
sbb-itb-0702809
Problem: Falsche Sektoreinstufungen verzerren Kapitalwert und Amortisation
Wer den BECV-Status falsch ansetzt oder lückenhaft dokumentiert, rechnet mit einer schiefen Basis. Genau das verzerrt den Kapitalwert und die Amortisationsdauer. Es geht also nicht nur um die Höhe der Cashflows. Die korrekte Sektoreinstufung ist genauso wichtig.
Wie BECV-Cashflows Kapitalwert und Amortisationsdauer verschieben
Die Entlastungszahlungen aus der BECV wirken im Modell als Einzahlung. Mit BECV steigt der jährliche Nettonutzen, ohne BECV fällt er niedriger aus. Im schlimmsten Fall wird ein Projekt auf einer falschen Basis freigegeben.
Typische Modellfehler aus der Praxis sind:
- Falscher Kompensationsgrad: Das verfälscht die Höhe der Entlastung im Modell.
- Falscher Selbstbehalt: Das verzerrt die tatsächliche Entlastung.
- Zu langer Zeitraum im Modell: BECV-Rechnungen nach DIN EN 17463 sind auf maximal 9 Jahre begrenzt. Ein längerer Zeitraum zeigt einen künstlich höheren Kapitalwert.
- Nicht berücksichtigter Mittelabfluss aus der Entlastung: Wer die Reinvestitionspflicht nicht im Modell abbildet, überschätzt die Liquidität auf längere Sicht.
Heikel wird es vor allem dann, wenn Szenarien den BECV-Status gar nicht mitverändern.
Warum Szenariorechnungen das eigentliche Risiko oft verfehlen
Viele Szenarien drehen nur an Energiepreisen. Der BECV-Status, der Kompensationsgrad oder der zeitversetzte Zufluss der Entlastung bleiben außen vor. Genau dort liegt aber oft der Knackpunkt.
Die Kosten fallen im laufenden Jahr an. Die Kompensation fließt erst im Folgejahr zu. Dadurch kann der diskontierte Kapitalwert nach oben verzerrt werden. Wenn sich dann noch Regeln rund um den BECV-Status ändern, wirkt sich das direkt auf den Kapitalwert aus. Szenarien ohne Statuswechsel und ohne Änderungen beim Kompensationsgrad taugen daher nicht als belastbare Entscheidungsgrundlage.
Daraus folgt: BECV-Effekte müssen direkt im VALERI-Modell abgebildet werden.
Lösung: BECV-Effekte direkt in der DIN EN 17463 VALERI-Rechnung abbilden
Für die Umsetzung heißt das: BECV-Cashflows, Szenarien und Annahmen sollten im Modell sauber getrennt laufen. Nur dann lässt sich der BECV-Fall mit dem Nicht-BECV-Fall sauber gegenüberstellen. Im nächsten Schritt geht es um die klare Trennung der einzelnen Cashflow-Positionen.
BECV-Positionen als eigene Cashflow-Zeilen modellieren
CO₂-Kosten, Entlastungsbeträge und Reinvestitionspflichten gehören in separate Cashflow-Zeilen. Genau das sorgt dafür, dass die Rechnung sauber bleibt und Unterschiede direkt sichtbar werden.
Konkret sollten diese Positionen getrennt geführt werden:
- CO₂-Kosten auf Basis der nEHS-Preispfade: 40 €/t (2024), 55 €/t (2025), 55–65 €/t ab 2026
- Kompensationsbetrag mit sektorspezifischem Kompensationsgrad von 65 % bis 95 %
- Selbstbehalt von 150 t CO₂; bei einem Jahresverbrauch von höchstens 9,2 GWh reduziert auf 50 t CO₂
- Reinvestitionspflicht: 50 % der Vorjahresentlastung für 2023 und 2024, ab 2025 80 %
So wird der Einfluss auf Kapitalwert und Amortisation direkt ablesbar. Ohne diese Trennung verschwimmt der Blick auf den eigentlichen BECV-Effekt.
Szenarien rund um den Sektorstatus aufbauen
Nicht nur die einzelnen Cashflows zählen. Auch die Szenariostruktur entscheidet darüber, wie aussagekräftig die Rechnung am Ende ist. Ein belastbares Modell braucht drei klar getrennte Fälle:
- Basisszenario: wahrscheinlichster Fall mit aktueller Sektoreinstufung
- Best Case: hohe CO₂-Preise und hoher Kompensationsgrad
- Worst Case: Verlust des Sektorstatus oder nur 60 % Kompensation, etwa bei fehlendem Nachweis der Mindest-Emissionsintensität
Diese Szenarien sollten im Modell klar als Szenarien markiert sein. Dabei reicht es nicht, nur Energiepreise zu ändern. Auch BECV-Status und Kompensationsgrad müssen je Fall mitlaufen.
Ab 2026 kommt noch ein Punkt dazu: Dann gilt die strengere Wirtschaftlichkeitsschwelle. Ein positiver Kapitalwert muss bereits nach 90 % der Nutzungsdauer vorliegen, statt nach 60 % in den Jahren 2023 bis 2025. Wer diesen Punkt im Worst Case ausblendet, unterschätzt das Ablehnungsrisiko deutlich.
Annahmen so dokumentieren, dass Ergebnisse prüfbar bleiben
Damit Ergebnisse belastbar bleiben, müssen alle Annahmen nachvollziehbar dokumentiert sein. Dazu zählen Sektoreinstufung, Preispfade, Nutzungsdauer, Kalkulationszins, Umsetzungszeitpunkt und Reinvestitionspflicht. Nur so bleibt die Rechnung – und damit auch der Vergleich zwischen BECV und Nicht-BECV – prüfbar.
Valeri Online bildet die VALERI-Phasen ab, modelliert die relevanten Cashflows und erstellt DIN EN 17463-konforme Berichte mit Szenario- und Sensitivitätsanalyse.
Fazit: BECV- und Nicht-BECV-Fall vor der Projektfreigabe vergleichen
Die BECV-Sektoreinstufung wirkt direkt auf die Cashflows. Damit ändern sich auch Kapitalwert und Amortisation. Genau deshalb sollte vor der Projektfreigabe immer der BECV-Fall dem Nicht-BECV-Fall gegenübergestellt werden.
Dieser Vergleich macht sichtbar, wie stark die Abweichungen bei Kapitalwert und Amortisationsdauer ausfallen. Er zeigt außerdem, wie hoch das Freigaberisiko ist. Ab 2026 wird die Wirtschaftlichkeitsschwelle strenger geprüft. Wer nur den BECV-Fall kalkuliert, blendet dieses Risiko aus.
Für eine belastbare Gegenüberstellung braucht es eine saubere und prüffähige VALERI-Rechnung.
Valeri Online für DIN EN 17463-konforme BECV-Rechnungen

Valeri Online unterstützt DIN EN 17463-konforme BECV-Rechnungen mit getrennten Cashflows, Szenarien, Sensitivitäten und prüffähiger Dokumentation.
Das Wichtigste auf einen Blick
- Vor der Freigabe immer BECV- und Nicht-BECV-Fall vergleichen.
- Annahmen sauber dokumentieren.
- Nur so bleiben Kapitalwert und Amortisation belastbar.
Freigegeben werden sollte ein Projekt nur dann, wenn BECV-Fall und Nicht-BECV-Fall transparent nebeneinanderliegen.
FAQs
Wie prüfe ich meinen BECV-Sektorstatus korrekt?
Prüfen Sie die Anlage zur BECV. Dort sind alle aktuell beihilfeberechtigten, carbon-leakage-gefährdeten Sektoren und Teilsektoren aufgeführt. Nur Unternehmen mit Zuordnung zu einem dieser Sektoren können eine Beihilfe erhalten.
Für den Antrag ist außerdem ein Nachweis nötig: Die Emissionsintensität des Unternehmens muss mindestens 10 Prozent des sektorspezifischen Schwellenwertes erreichen.
Wie wirkt sich der Zeitversatz der Beihilfe auf den Kapitalwert aus?
Ein Zeitversatz drückt den Kapitalwert. Der Grund ist einfach: Die Beihilfe fließt erst später als Nutzen in die VALERI-/NPV-Berechnung ein und wird dadurch stärker abgezinst.
Je länger die Verzögerung, desto kleiner der Barwert der Beihilfe und desto niedriger der Kapitalwert. Damit steigt das Risiko, den geforderten Schwellenwert für einen positiven Kapitalwert zu verfehlen.
Welche Fehler machen BECV-Investitionsrechnungen unbrauchbar?
BECV-Investitionsrechnungen werden vor allem dann unbrauchbar, wenn sie nicht normgerecht nach DIN EN 17463 (VALERI) erstellt sind.
Ein typischer Fehler: Es kommen veraltete oder nicht konforme Methoden zum Einsatz. Dazu zählt etwa, nur die Amortisationszeit zu betrachten, statt eine Kapitalwertberechnung vorzulegen. Das klingt erst mal nach einem kleinen Detail. Ist es aber nicht. Denn damit fehlt oft die Grundlage für eine belastbare wirtschaftliche Bewertung.
Auch eine schwache Dokumentation kann zum Problem werden. Gleiches gilt, wenn Lasten und Nutzen nicht vollständig erfasst sind. Dazu kommen weitere Schwachstellen:
- fehlende Sensitivitäts- oder Szenarioanalysen
- ungeeignete Kalkulationszinssätze
Solche Mängel machen die Ergebnisse rechtlich angreifbar.
