Kurz gesagt: Ein prüffester Bericht braucht nicht nur einen positiven Kapitalwert. Er braucht einen klaren Prüfpfad vom Projektziel bis zur Freigabe. Dazu zählen vor allem offene Rechenmodelle mit sichtbaren Formeln, eine saubere Versionsführung und eine lückenlose Quellenbasis.
Die Kernaussagen auf einen Blick:
- Projektziel: Maßnahme, Laufzeit und Regelwerk klar benennen
- Basisdaten: Kosten, Einsparungen, Preise, Nutzungsdauer und Ist-Zustand belegen
- Rechenweg: NPV, WACC, Inflation, Preisannahmen und Degradation offen darstellen
- Kapitalwert & Amortisation: Ergebnis gegen die geltenden Schwellen prüfen
- Sensitivität & Szenarien: Best Case, Trend Case und Worst Case samt Annahmen zeigen
- Quellen, Versionen, Freigaben: Jede Zahl, jede Änderung und jede Entscheidung belegen
Der Kern des Artikels: Nicht das PDF macht den Bericht prüffest, sondern die nachprüfbare Arbeitsdatei, die klare Herleitung und die dokumentierte Freigabe. Genau darauf zielt die 10-Felder-Logik ab.

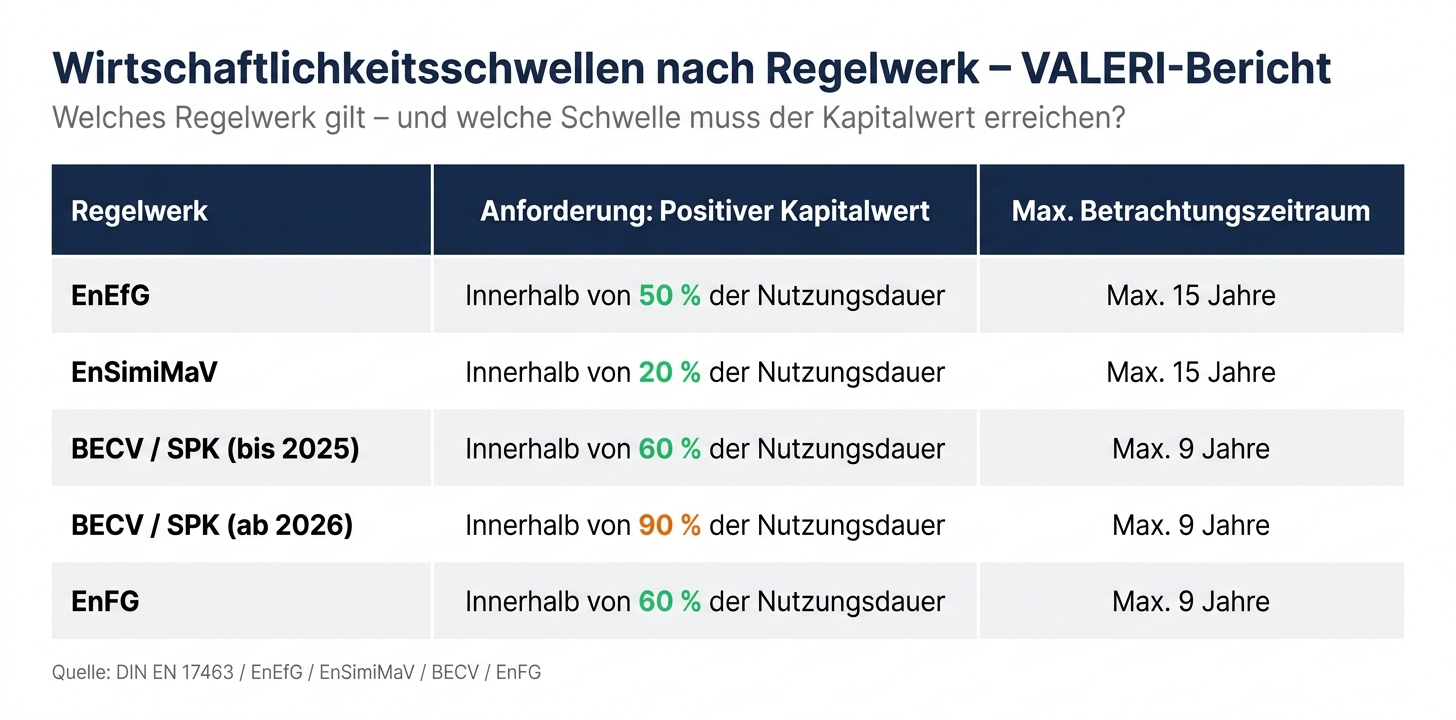

VALERI-Bericht: Schwellenwerte nach Regelwerk im Vergleich
Was einen VALERI-Bericht prüffest macht
Ein prüffester VALERI-Bericht zeigt jede Annahme und jeden Rechenschritt so, dass alles lückenlos nachvollziehbar bleibt.
Prüffest ist ein Bericht nur dann, wenn die Annahmen offenliegen, der Rechenweg klar ist, die Quellen belastbar sind, die Version sauber kenntlich gemacht wird und die Freigabe dokumentiert ist.
Besonders wichtig sind offene Tabellen mit sichtbaren Formeln. So bleiben Annahmen prüfbar und Zahlen lassen sich bis zum Ursprung zurückverfolgen. Ein PDF allein reicht nicht. Der Anhang muss sichtbare Formeln statt statischer Zahlen enthalten.
Auch die formale Darstellung zählt. Beträge sollten im Format 12.500,00 € erscheinen, Daten als TT.MM.JJJJ und Einheiten in kWh, MWh oder t CO₂.
Diese Grundlagen bilden die Basis für die zehn Prüffelder im nächsten Abschnitt.
sbb-itb-0702809
So passen die 10 Felder in den Arbeitsalltag
Die 10 Felder geben Teams einen schlanken Rahmen für prüffeste VALERI-Berichte.
Dabei folgen die Felder der Logik eines Projekts: Projektziel und Versionen werden früh festgelegt und in der Planung laufend fortgeschrieben. Basisdaten, Rechenweg und Quellen kommen mit jedem neuen Stand dazu. Sensitivitätsanalyse und Szenarien werden zum Schluss bearbeitet, sobald der Datensatz stabil ist. Freigaben stehen am Ende und schließen den Bericht formal ab. So bleibt der Bericht vom Entwurf bis zur Freigabe sauber prüfbar.
Digitale Werkzeuge wie Valeri Online bündeln die Pflege dieser 10 Felder und senken den manuellen Aufwand.
Im nächsten Abschnitt folgen die 10 Felder im Detail.
1. Projektziel
Das Projektziel legt den Bewertungsrahmen der Maßnahme fest. Darauf bauen Projektbezeichnung, Laufzeit und Zielsetzung auf.
In diesen Abschnitt gehören ein klarer Projektname, eine kurze Beschreibung der Maßnahme und die geplante Laufzeit. Die Laufzeit muss mit der verwendeten AfA-Tabelle begründet werden.
Außerdem sollte der regulatorische Rahmen genannt werden, also EnEfG, BECV oder EnFG. Ergänzend dazu sind die qualitativen Ziele der Maßnahme aufzuführen, zum Beispiel CO₂-Reduktion, Lärmreduktion, höhere Produktionssicherheit oder die Einhaltung gesetzlicher Vorgaben.
So ist für Prüfer direkt sichtbar, nach welchem Regelwerk die Bewertung erfolgt und welche Zielwirkungen hinter der Investitionsentscheidung stehen.
Im nächsten Feld folgen die Basisdaten.
2. Basisdaten
Die Basisdaten machen die spätere Nachrechnung prüfbar. Sie bilden die Grundlage für den kompletten Rechenweg.
Zum Pflichtteil zählen Investitionskosten, Einsparungen in kWh, Energiepreise, Betriebs- und Wartungskosten, WACC, Preisänderungsraten, Inflation sowie die klare Abgrenzung aller Nutzen- und Kostenpositionen. Erst mit diesen Angaben lässt sich die Rechnung sauber nachvollziehen.
Auch Planungszeitraum und Nutzungsdauer brauchen eine Begründung. Als Bezugspunkt dienen die AfA-Tabellen des Bundesministeriums der Finanzen. Je nach Regelwerk gelten dabei verschiedene Schwellen für den Nachweis eines positiven Kapitalwerts.
Zu diesem Feld gehören nicht nur Finanzdaten. Auch technische Nachweise sind Teil der Basisdaten. Technische Degradation und Ist-Zustand sollten festgehalten werden. Fotos und technische Unterlagen helfen dabei, die Investition für Prüfer nachvollziehbar zu belegen.
Zusätzlich können nicht-monetäre Effekte aufgenommen werden, zum Beispiel:
- CO₂-Reduktion
- Lärmreduktion
- mehr Arbeitssicherheit
Diese Punkte ergänzen die Basisdaten als qualitative Angaben.
Im nächsten Feld steht der Rechenweg im Fokus.
3. Rechenweg
Der Rechenweg muss jede Annahme und jeden Zwischenschritt bis zum Kapitalwert offenlegen.
Grundlage ist die Kapitalwertmethode (NPV) nach DIN EN 17463. Der Bericht muss als offenes Excel-Modell mit sichtbaren Formeln vorliegen. So lässt sich jede Annahme direkt prüfen. Alle Verknüpfungen müssen offen bleiben, ohne hartcodierte Werte, damit Prüfer jeden Schritt lückenlos nachvollziehen können.
Der WACC ist aus Eigen- und Fremdkapital sowie den genutzten Zinssätzen klar herzuleiten. Allgemeine Inflation und Energiepreisannahmen sind getrennt auszuweisen. Technische Degradation muss im Modell enthalten sein, falls sie die Einsparungen beeinflusst.
Für die Prüfung nach EnEfG und EnSimiMaV zählt der jeweils geltende Schwellenwert. Nach § 8 EnEfG gilt eine Maßnahme als wirtschaftlich, wenn innerhalb von maximal 50 % der Nutzungsdauer – begrenzt auf 15 Jahre – ein positiver Kapitalwert erreicht wird. Nach EnSimiMaV liegt diese Schwelle bei 20 % der Nutzungsdauer. Der Rechenweg muss klar ausweisen, welche Regelung gilt und ob sie eingehalten wird.
Szenarien werden im nächsten Prüffeld separat dokumentiert.
Im nächsten Feld folgt der Kapitalwert als Ergebnis des Rechenwegs.
4. Kapitalwert
Der Kapitalwert ist das Kernresultat der VALERI-Berechnung. Er fasst alle abgezinsten Ein- und Auszahlungen zu einem Betrag in € zusammen. Ist der Kapitalwert positiv, gilt die Maßnahme im Vergleich zur Referenzalternative als wirtschaftlich vorteilhaft. Für die Prüfung zählt dabei nicht nur das Ergebnis selbst, sondern auch, wie es zustande kommt.
Damit der Kapitalwert prüffest ist, müssen alle maßgeblichen Eingangsgrößen offengelegt werden. Dazu gehören die Anfangsinvestition in €, die jährlichen Ein- und Auszahlungen, der Kalkulationszinssatz auf Basis des WACC, die angesetzten Preisänderungsraten für Energie und Betriebskosten sowie die Nutzungsdauer. Gerade die Nutzungsdauer darf nicht einfach angesetzt werden. Sie muss begründet sein.
Die Schwellenwerte unterscheiden sich je nach Regelwerk:
| Regelwerk | Anforderung an positiven Kapitalwert | Max. Betrachtungszeitraum |
|---|---|---|
| EnEfG | 50 % der Nutzungsdauer | 15 Jahre |
| EnSimiMaV | 20 % der Nutzungsdauer | 15 Jahre |
| BECV / SPK (bis 2025) | 60 % der Nutzungsdauer | 9 Jahre |
| BECV / SPK (ab 2026) | 90 % der Nutzungsdauer | 9 Jahre |
| EnFG | 60 % der Nutzungsdauer | 9 Jahre |
Quelle:
Im Bericht sollte der Kapitalwert nicht nur als einzelner Endwert erscheinen. DIN EN 17463 verlangt, dass das Resultat für das Basisszenario sowie für Best Case und Worst Case dargestellt wird. Das macht sichtbar, wie stabil die Wirtschaftlichkeit unter anderen Annahmen bleibt.
Im nächsten Feld folgt die Amortisation.
5. Amortisation
Die Amortisation zeigt, ab wann eine Maßnahme ihre Anfangsinvestition über kumulierte Einsparungen wieder eingespielt hat. Im VALERI-Kontext zählt die diskontierte Amortisationsdauer und nicht die statische Variante. Dadurch lässt sich der Zeitpunkt des Rückflusses sauber prüfen und direkt mit dem Kapitalwert verbinden.
Grundlage sind dieselben Daten wie beim Kapitalwert. Dazu gehören der Kalkulationszins, Preisänderungsraten, die Nutzungsdauer und die Zahlungszeitpunkte. Einzahlungen und Auszahlungen sollten dabei klar getrennt ausgewiesen werden.
Die Amortisationsdauer ist in Jahren anzugeben, zusätzlich mit ihrem Anteil an der Nutzungsdauer. Außerdem sollte die für das jeweilige Regelwerk geltende Schwelle genannt werden. Für Prüfer ist vor allem wichtig, ob sich die Maßnahme innerhalb der vorgegebenen Amortisationsfrist zurückverdient.
Im nächsten Feld folgt die Sensitivitätsanalyse als Belastungstest der Amortisation.
6. Sensitivitätsanalyse
Nach der Amortisation folgt die Sensitivitätsanalyse. Sie wird auch Grenzwertbetrachtung genannt und zeigt, wie stabil der Kapitalwert auf geänderte Annahmen reagiert. Dabei wird ein einzelner Parameter isoliert verändert. Genau darin liegt der Unterschied zur Szenarioanalyse, bei der mehrere Größen gleichzeitig angepasst werden.
Nach DIN EN 17463 ist die Szenarioanalyse Pflicht. Die Sensitivitätsanalyse ist freiwillig, für prüffeste Berichte aber oft sehr hilfreich.
Prüfer achten dabei vor allem auf die Sensitivität gegenüber:
- dem Kalkulationszins (WACC)
- den Preis- und Kostenannahmen
- der Nutzungsdauer
- den Energieeinsparungen
- der Wirkungsgradentwicklung
- möglichen Degradationseffekten
Worauf kommt es am Ende an? Auf die Frage, welche Annahmen den Kapitalwert am stärksten verschieben.
Für die Prüffähigkeit ist nicht das Diagramm der Hauptpunkt. Entscheidend ist die saubere Herleitung der Schwankungsbreiten. Tabellen oder Diagramme machen sichtbar, ab welchem Wert eine Maßnahme unwirtschaftlich wird und welcher Faktor den größten Einfluss auf den Kapitalwert hat. Genau diese Kipppunkte müssen klar und nachvollziehbar belegt sein.
Wer mit Valeri Online arbeitet, erhält die Sensitivitätsauswertung inklusive Diagrammen direkt im fertigen Bericht.
Die Szenarioanalyse bündelt diese Einzeleffekte danach zu Best-, Trend- und Worst-Case-Szenarien.
7. Szenarioanalyse
Die Szenarioanalyse ergänzt die Sensitivitätsanalyse und zeigt drei Zukunftsbilder: Trend Case, Best Case und Worst Case. Der Unterschied ist einfach: Während die Sensitivitätsanalyse meist einzelne Faktoren verändert, betrachtet die Szenarioanalyse mehrere Einflussgrößen gleichzeitig. So wird sichtbar, wie stabil ein Vorhaben bleibt, wenn sich die Rahmenbedingungen spürbar ändern. Die Annahmen dafür müssen später in den Quellen klar und eindeutig belegt werden.
Dokumentiert werden müssen mindestens drei Szenarien: der Trend Case, der Best Case und der Worst Case. Die zugrunde liegenden Annahmen – etwa zur Energiepreisentwicklung, zu den Investitionskosten, zur Nutzungsdauer und zur technischen Degradation – müssen sauber begründet sein.
Für Prüfer zählen vor allem die Kapitalwerte aller drei Szenarien und die dazugehörigen, lückenlos belegten Annahmen. Auch qualitative Effekte gehören in diesen Abschnitt. Dazu zählen zum Beispiel CO₂-Reduktion oder Arbeitssicherheit.
Die Szenarioanalyse soll am Ende in eine klare Empfehlung führen. Mit Valeri Online lassen sich die Szenarien direkt im fertigen Bericht festhalten. Das macht die Entscheidung für Prüfer gut nachvollziehbar.
Welche Nachweise dafür nötig sind, folgt im nächsten Feld: Quellen.
8. Quellen
Quellen schließen den Prüfpfad. Jede Zahl muss sich bis zu ihrer Herkunft zurückverfolgen lassen.
Die DIN EN 17463 verlangt, dass alle Berechnungsparameter so dokumentiert sind, dass Dritte sie nachvollziehen können. Das gilt vor allem für WACC, Energiepreise, Nutzungsdauer sowie Investitions-, Betriebs- und Wartungskosten. Für die Nutzungsdauer sind die AfA-Tabellen des Bundesministeriums der Finanzen der maßgebliche Standard. Eigene Schätzungen sind zwar möglich, müssen aber ausdrücklich begründet werden.
Jeder Quelleintrag sollte eindeutig sein. Dazu gehören:
- Herkunft
- Dokument
- Version
- Datum
- Abrufdatum
- Einheit
- Geltungsbereich, zum Beispiel „kWh/Jahr, Linie A, GJ 2025"
Fotos und technische Unterlagen stützen den Nachweis. Auch qualitative Effekte gehören in die Quellenbasis. Ohne Quelle bleibt keine Annahme prüfbar.
Damit ist der Datenstand eindeutig; im nächsten Feld folgt die Versionsführung.
9. Versionen
Quellen zeigen, welche Fassung gilt. Danach macht die Versionierung sichtbar, wie sich der Bericht im Lauf der Bearbeitung verändert hat. Auf diese Weise bleibt jede Änderung an Annahmen und Eingabedaten rückverfolgbar.
Ohne Versionsführung ist später oft nicht mehr klar, welche Annahmen in welcher Fassung galten. Die DIN EN 17463 verlangt, dass sich Änderungen an Annahmen während der Planungsphase zurückverfolgen lassen.
Jeder Versionseintrag enthält laut Quelle:
- Versionsnummer
- Änderungsdatum
- Bearbeiter
- Änderungsgrund
Änderungen an Rechenparametern müssen gesondert markiert werden. Außerdem verweist jede Version auf die zugehörige Rechen-Datei.
Jede Version trägt einen Status. Versionen sind 10 Jahre aufzubewahren.
Im nächsten Feld folgt die Freigabe.
10. Freigaben
Nach der Versionsführung folgt die Freigabe als formaler Abschluss. Erst mit der Freigabe ist der VALERI-Bericht prüffest. Fehlt diese Doku, bleibt offen, wer geprüft hat und welche Fassung bestätigt wurde.
Das Freigabefeld enthält mindestens:
- Name und Funktion des Prüfers
- Freigabedatum
- Versionsnummer
- Status
- klare Empfehlung: Umsetzung, Ablehnung oder Nachprüfung
Intern dient die Freigabe als Entscheidungsvorlage für die Geschäftsführung. Bei EnEfG, BECV oder EnFG bestätigt eine prüfberechtigte Stelle den Bericht, zum Beispiel ein ISO-50001-Zertifizierer, ein EMAS-Umweltgutachter oder ein bei der BAFA registrierter Energieauditor.
Wichtig dabei: Auch ein negatives Ergebnis wird festgehalten und freigegeben.
Die Prüffelder lassen sich danach in der Checkliste zügig gegenprüfen.
Schnell-Checkliste für Prüfer
Die folgende Tabelle fasst den Prüfpfad aus Ziel, Daten, Rechenweg und Freigabe kompakt zusammen. Im Tagesgeschäft dient sie als kurze Vorab-Prüfung vor der Freigabe.
| Feld | Zweck | Mindestinhalt | Prüffokus |
|---|---|---|---|
| 1. Projektziel | Umfang und Ziel der Maßnahme festlegen. | Projektname, Maßnahmenbeschreibung, Begründung des Betrachtungszeitraums | Ist die Maßnahme korrekt eingeordnet und sauber abgegrenzt? |
| 2. Basisdaten | Legt die Rechenbasis fest. | Investitionskosten, Energieeinsparung (kWh), Energiepreise | Sind die Ausgangswerte plausibel und vollständig? |
| 3. Rechenweg | Macht die Rechnung dynamisch nachvollziehbar. | WACC, Preissteigerungsraten, Degradationsfaktoren | Sind WACC und Preisentwicklung nachvollziehbar begründet? |
| 4. Kapitalwert | Weist die Wirtschaftlichkeit über die Laufzeit nach. | Diskontierte Cashflows; Abgleich mit Schwellenwerten | Ist der Kapitalwert im geforderten Zeitraum positiv? |
| 5. Amortisation | Zeigt das Risiko- und Liquiditätsprofil der Investition. | Dynamische, diskontierte Amortisationsdauer (Jahre) | Liegt die dynamische Amortisation innerhalb der Nutzungsdauer? |
| 6. Sensitivität | Zeigt kritische Einflussgrößen. | Auswirkung von ±X % Änderung einzelner Parameter, z. B. Energiepreis | Welche Annahme kippt den Kapitalwert am stärksten? |
| 7. Szenarien | Bildet Unsicherheiten und Risiken systematisch ab. | Trend-, Best- und Worst-Case-Berechnung | Pflicht nach DIN EN 17463; ist die Risikobetrachtung belegt? |
| 8. Quellen | Belegt die Herkunft der Eingabedaten. | AfA-Tabellen, Angebotsunterlagen, Energierechnungen, Energiepreisprognosen | Ist jede Zahl auf ein Dokument zurückführbar? |
| 9. Versionen | Sichert Nachvollziehbarkeit und Integrität. | Versionsnummer, Datum, Autor, Änderungsprotokoll | Handelt es sich um die finale, autorisierte Fassung? |
| 10. Freigaben | Dokumentiert Entscheidung und Verantwortung. | Name, Funktion, Datum, Versionsnummer, Freigabe | Liegt die Freigabe durch die berechtigte Person vor? |
Besondere Aufmerksamkeit gilt Feld 4. Prüfer gleichen den Kapitalwert mit dem jeweils geltenden Regelwerk ab. Genau hier zeigt sich oft, ob die Rechnung den Vorgaben standhält oder ob Schwellenwerte nur auf den ersten Blick erfüllt sind.
Fehlen Angaben in einzelnen Feldern, entstehen dort die häufigsten Prüflücken. Das betrifft vor allem unklare Annahmen, fehlende Quellen oder nicht sauber dokumentierte Freigaben.
Typische Lücken, die VALERI-Berichte schwächen
Nach der Checkliste folgt der Blick auf typische Prüflücken. In der Praxis tauchen die meisten Probleme in nur wenigen Feldern der 10-Felder-Checkliste auf.
Feld 2 – Basisdaten: Fehlt die Begründung für Betrachtungszeitraum und Referenzjahre, lässt sich die Nutzungsdauer nicht sauber prüfen. Als Maßstab dienen die AfA-Tabellen des Bundesministeriums der Finanzen.
Feld 3 – Rechenweg: Werden statische Kosten statt tatsächlicher Zahlungsströme angesetzt, ist die Rechnung nicht normgerecht. Auch ein WACC ohne Herleitung bleibt ohne Angabe der Finanzierungsbasis nicht nachvollziehbar.
Feld 7 – Szenarien: Fehlt der Worst Case, ist die Szenarioanalyse unvollständig. Trend-, Best- und Worst-Case sind nach DIN EN 17463 Pflicht.
Besonders heikel wird es, wenn Annahmen nicht mehr sauber belegt sind.
Feld 8 und 10 – Audit-Trail: Ohne belastbare Quellen für Energiepreisprognosen und Preissteigerungsraten sowie ohne Freigabe mit Datum und berechtigter Person bleibt der Bericht lückenhaft.
Fazit
Ein prüffester VALERI-Bericht hält Ziel, Daten, Rechenweg und Freigabe lückenlos fest.
Wer die 10 Felder sauber und durchgängig nutzt, sammelt alle normrelevanten Angaben an einem Ort. Als wiederverwendbares Template hilft diese Struktur dabei, dass auch gelegentliche Nutzer normkonforme Berichte effizient erstellen können.
Standardisierte Berichte senken das Risiko von Fehlentscheidungen und machen Ergebnisse leichter nachvollziehbar.
Valeri Online verbindet Berechnung, Dokumentation und Berichtsausgabe nach DIN EN 17463 in einem druckfertigen VALERI-Report.
FAQs
Wer muss einen VALERI-Bericht extern prüfen lassen?
Ob ein VALERI-Bericht extern geprüft werden muss, ergibt sich nicht aus der DIN EN 17463 selbst, sondern aus den gesetzlichen Vorgaben des jeweiligen Anwendungsfelds.
Die Norm dient dazu, energiebezogene Investitionen transparent und vergleichbar darzustellen. Valeri Online unterstützt dabei mit normkonformen Berechnungen und einem klar aufgebauten Bericht für interne Freigaben sowie für Einreichungen bei Förderstellen und Behörden.
Warum reicht ein PDF allein nicht aus?
Ein PDF allein reicht für einen prüffesten VALERI-Bericht nicht aus. Die Norm verlangt eine klare und nachprüfbare Dokumentation aller Berechnungen.
Das PDF fasst die Ergebnisse zusammen. Erst die offene Excel-Datei im Anhang macht Annahmen, Rechenwege und Formeln für Dritte prüfbar und erfüllt damit die Anforderungen nach DIN EN 17463.
Welche Unterlagen sollte ich für die 10 Felder bereithalten?
Vor allem sollten Projektdaten, finanzielle Kennzahlen und begleitende Unterlagen bereitliegen. Dazu zählen Projektname, Projektbeschreibung, Planungszeitraum, Investitionsbegründung, Investitionskosten, Energieeinsparungen, Wartungskosten sowie Angaben zur Finanzierung für den Kalkulationszinssatz (WACC).
Außerdem helfen Annahmen für Trend-, Best- und Worst-Case-Szenarien. Sinnvoll sind auch Nachweise wie Fotos, Belege zu Preisschwankungen oder Degradation sowie Unterlagen zu nicht monetarisierbaren Wirkungen, etwa zur CO2-Reduktion.
