Für die Einordnung zählen vor allem drei Fragen:
- Wird nur der alte Zustand wiederhergestellt? Dann meist Opex.
- Steigt Effizienz oder Lebensdauer über Jahre? Dann meist Capex.
- Enthält ein Vertrag beides? Dann müssen die Anteile getrennt ins Modell.
Das betrifft vor allem Wartungsverträge, Ersatzteile, Retrofits und größere Reparaturen. Nicht der Name auf der Rechnung entscheidet, sondern die technische und wirtschaftliche Wirkung. Gemischte Positionen dürfen nicht pauschal gebucht werden.
Zur schnellen Prüfung hilft diese Übersicht:
| Fall | Typische Einordnung |
|---|---|
| Wartung, Inspektion, Kleinreparatur | Opex |
| Gleichwertiger Tausch von Verschleißteilen | Opex |
| Steuerungsupgrade mit besserer Effizienz | Capex |
| LED-Umrüstung | Capex |
| Austausch einer Hauptkomponente | Capex |
| Mischvertrag aus Service und Umbau | Aufteilen in Opex und Capex |
Worauf es im Modell ankommt: Opex läuft über Jahre und wird mit Preisentwicklung angesetzt. Capex fällt zu einem festen Zeitpunkt an, oft am Anfang oder beim Ersatz. Genau dieses andere Timing macht die Abgrenzung so wichtig.
Wer nach DIN EN 17463 rechnet, braucht daher vor allem eins: saubere Trennung, klares Timing und kurze Begründungen zur Wirkung und Nutzungsdauer.
Die Grenze: Wann ist eine Ausgabe Opex, wann wird sie Capex?
Die Trennlinie liegt zwischen Bestandserhalt und dauerhafter Verbesserung. Maßgeblich ist also nicht, wie eine Ausgabe genannt wird, sondern was sie technisch und wirtschaftlich bewirkt. Für die Praxis heißt das: Die Bezeichnung auf dem Angebot oder in der Rechnung ist zweitrangig. Entscheidend ist die Wirkung auf die Anlage.
Servicekosten, die zu Opex gehören
Opex umfasst alle Ausgaben, die den laufenden Betrieb einer Anlage absichern. Dazu zählen Wartung, Inspektion, Störungsbeseitigung und Kleinmaterial.
Diese Kosten fallen in der Regel wiederkehrend an und bleiben im Modell laufende Zahlungsströme. Die Funktion der Anlage wird dabei nicht erweitert, sondern nur erhalten.
Maßnahmen, die zu Capex gehören
Capex beginnt dort, wo eine Maßnahme eine Anlage erstmals beschafft, installiert oder in einen dauerhaft besseren Zustand versetzt. Dazu zählen die Erstanschaffung, die Installation sowie Maßnahmen, die über den ursprünglichen Zustand hinausgehen.
Einfach gesagt: Wenn nicht nur repariert, sondern die Anlage auf ein neues Niveau gebracht wird, spricht das für Capex.
Entscheidungskriterien für Grenzfälle
Grenzfälle lassen sich nur sauber nach Wirkung, Dauer und Umfang einordnen. Gerade hier lohnt sich ein genauer Blick, denn dieselbe Position kann auf dem Papier wie Service wirken, wirtschaftlich aber eher ein Ersatz sein.
Für die Einordnung helfen diese Prüffragen:
- Wird nur der ursprüngliche Zustand wiederhergestellt, oder wird ein wesentliches Subsystem ersetzt?
- Verbessert die Maßnahme die Energieeffizienz oder verlängert sie die Nutzungsdauer dauerhaft?
- Wirkt die Maßnahme über mehrere Jahre?
- Ist sie als Service bezeichnet, wirtschaftlich aber ein Ersatz?
Gemischte Kostenpositionen sollten in separate Zahlungsströme zerlegt werden. Darauf aufbauend lassen sich Verträge, Ersatzteile und Reparaturen klar einordnen.
sbb-itb-0702809
Verträge, Ersatzteile, Nachrüstungen und größere Reparaturen richtig einordnen
Nach der Grundgrenze kommen die Fälle, die im Alltag am häufigsten für Diskussionen sorgen: Verträge, Ersatzteile, Nachrüstungen und Reparaturen.
Serviceverträge und Wartungspakete
Pauschale Wartungs- und Inspektionsverträge zählen als Opex, solange sie nur die Betriebsbereitschaft sichern. Kurz gesagt: Wenn der Vertrag die Anlage am Laufen hält, ohne sie technisch zu verbessern, bleibt die Ausgabe im laufenden Betrieb.
Kritisch wird es bei Mischverträgen. Das ist oft der Punkt, an dem es hakelig wird. Enthält ein Vertrag sowohl Serviceleistungen als auch investive Maßnahmen, sollten diese Teile sauber getrennt werden: ein laufender Serviceanteil als Opex, ein investiver Anteil als Capex.
Die folgende Einordnung zeigt die typische VALERI-Behandlung.
| Vertragselement | Wirkung | VALERI-Einordnung |
|---|---|---|
| Jährliche Pauschale | Erhält Funktion und Betriebsbereitschaft | Opex |
| Verbrauchsmaterial (Filter, Ventile) | Routinewartung | Opex |
| Steuerungsupgrade | Verbessert Effizienz und Leistung | Capex |
| Grundlegende Instandsetzung | Verlängert technische Lebensdauer | Capex |
Ersatzteile und Routinereparaturen
Verschleißteile wie Sensoren, Ventile, Filter oder Regelungskomponenten bleiben Opex, solange sie nur die ursprüngliche Funktion wiederherstellen. Der Kernpunkt ist einfach: Es darf keine messbare Verbesserung entstehen.
Ein gleichwertiger Tausch bleibt also laufender Aufwand. Wird dagegen ein Ersatzteil durch eine technisch bessere Variante ersetzt, die nachweislich Energie spart oder die Lebensdauer der Anlage verlängert, sieht die Sache anders aus. Dann geht es nicht mehr nur um Erhalt, sondern um eine technische Verbesserung. Diese Abgrenzung sollte sauber dokumentiert werden.
Nachrüstungen und größere Reparaturen mit Energiebezug
Bei technischen Maßnahmen zählt vor allem die Wirkung auf Funktion und Energiebedarf. Genau hier trennt sich der reine Erhalt von einer Investition.
| Maßnahme | Wirkung | VALERI-Einordnung |
|---|---|---|
| Routinereparatur | Stellt Ursprungszustand wieder her | Opex |
| Steuerungsupgrade | Erhöht Automatisierungsgrad, deutliche Effizienzverbesserung | Capex |
| LED-Umrüstung | Ersetzt Beleuchtungssystem, hohe Effizienzsteigerung | Capex |
| Austausch des Wärmeerzeugers | Ersetzt Hauptkomponente, verbesserte Effizienz | Capex |
| Sensortausch (gleichwertig) | Erhält Monitoring-Funktion, keine Verbesserung | Opex |
Für Capex-Positionen sollten technische Wirkung, Nutzungsdauer und Zahlungszeitpunkt getrennt dokumentiert werden.

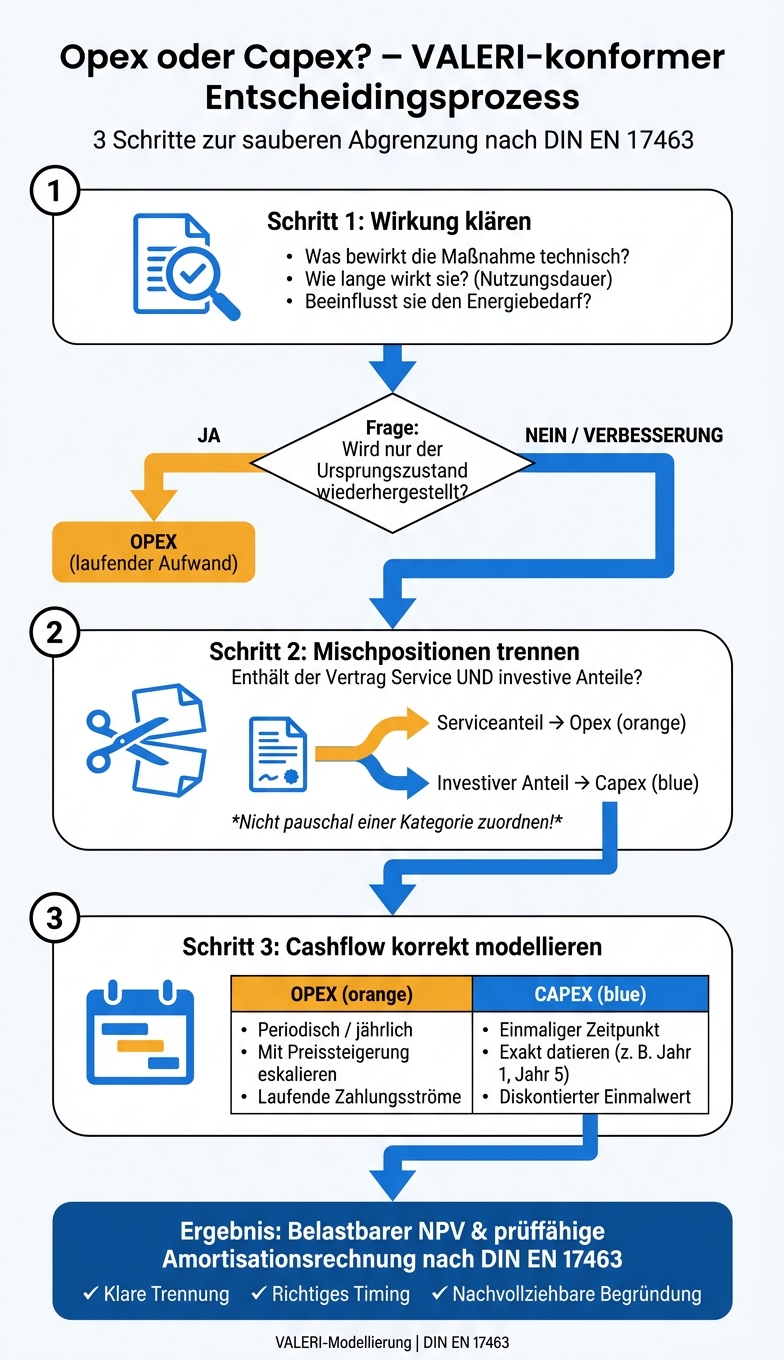

Ein einfacher Entscheidungsprozess für VALERI-konforme Modellierung

Opex vs. Capex in VALERI: Entscheidungsprozess auf einen Blick
Nach der Abgrenzung folgt die Modellierung im Cashflow. Jetzt geht es darum, diese Logik in der Praxis schnell und sauber anzuwenden.
Schritt 1: Maßnahme und Wirkung klar benennen
Vor der Modellierung steht eine einfache Kernfrage: Was bewirkt die Maßnahme technisch? Festgehalten werden der technische Anlass, die erwartete Nutzungsdauer und der Einfluss auf den Energiebedarf.
Genau diese Dokumentation sorgt dafür, dass externe Prüfer oder Energieauditoren die spätere Einordnung nachvollziehen können. Ohne diese Basis wird die Modellierung schnell zur Blackbox.
Schritt 2: Gemischte Kostenpositionen aufteilen
Mischverträge sollten nicht pauschal als Opex gebucht werden. Stattdessen sind Serviceanteile und investive Anteile getrennt zu modellieren.
Das ist kein Detail, sondern der springende Punkt: Der investive Anteil bleibt separat sichtbar und kann als Capex zum passenden Zeitpunkt im Modell angesetzt und diskontiert werden. Danach kommt es vor allem auf das Timing im Cashflow an.
Schritt 3: Zeitpunkt, Preissteigerung und Ersatz korrekt abbilden
Servicekosten laufen periodisch. Investitionen und Ersatzmaßnahmen werden dagegen exakt zum jeweiligen Zahlungszeitpunkt angesetzt. Beide Arten von Kosten sollten mit getrennten Eskalationsfaktoren modelliert werden, damit sich die drei geforderten Szenarien – Trend-, Best- und Worst-Case – sauber abbilden lassen.
Damit bleibt die Modellierung für NPV und Amortisation sauber anschlussfähig.
Fazit: Klare Abgrenzung verbessert Kapitalwert, Amortisation und Prüffähigkeit
Die saubere Trennung von Servicekosten und Investitionen macht die VALERI-Berechnung belastbar und prüffähig. Genau deshalb wirkt sich die Abgrenzung direkt auf die Ergebnisqualität aus.
Falsches Timing verschiebt den diskontierten Wert. Das verfälscht NPV und Amortisation.
Neben dem Rechenergebnis zählt vor allem eine saubere Dokumentation. Abgrenzungsentscheidungen müssen im Cashflow-Modell durchgängig und stimmig abgebildet sein. Valeri Online unterstützt das mit getrennter Erfassung von Capex und Opex, Szenarien und einem prüffähigen Bericht nach DIN EN 17463. Wenn diese Trennung konsequent umgesetzt wird, entsteht ein belastbares, prüffähiges Ergebnis.
Die wichtigsten Regeln für Projektteams
Drei Grundsätze helfen dabei, die Abgrenzung sauber zu halten:
- Laufende Service- und Wartungskosten zählen zu Opex, größere Ersatz- oder Effizienzmaßnahmen zu Capex.
- Mischverträge werden wirtschaftlich aufgeteilt und nicht pauschal nur einer Kategorie zugeordnet.
- Jede Entscheidung braucht eine nachvollziehbare Begründung, vor allem bei Nutzungsdauer und Zahlungszeitpunkt.
Wenn Projektteams diese drei Regeln konsequent anwenden, bilden NPV und Amortisation das ab, was technisch und wirtschaftlich tatsächlich passiert.
FAQs
Wie dokumentiere ich Grenzfälle prüffähig?
Stellen Sie alle Annahmen, Berechnungsgrundlagen und qualitativen Wirkungen in einem standardisierten Bewertungsbericht nach DIN EN 17463 klar dar. Im Mittelpunkt stehen vor allem die Begründung der Einordnung sowie die gewählten Szenarien der Kapitalwertmethode.
Für die Prüfung durch Prüfer, Umweltgutachter oder Energieauditoren sollte der Bericht als PDF vorliegen. Zusätzlich empfiehlt sich die offene Excel-Datei mit sämtlichen Berechnungen als Anhang. So lässt sich jeder Rechenschritt sauber nachvollziehen.
Valeri Online unterstützt diesen Ablauf mit:
- Datenerfassung
- Dokumenten-Upload
- Berichtsfunktion
Wie teile ich Mischverträge korrekt auf?
Bei Mischverträgen müssen laufende Servicekosten und investive Maßnahmen klar voneinander getrennt werden. Nach DIN EN 17463 (VALERI) hängt die Einordnung von der wirtschaftlichen Wirkung über den gesamten Lebenszyklus ab.
Deshalb sollten die vertraglichen Anteile in investive Bestandteile und laufende Serviceleistungen aufgeteilt werden. Investitionskosten werden als Lasten erfasst. Wartungsaufwand geht dagegen als Betriebskosten in die Cashflow-Berechnung ein.
Welche Folgen hat eine falsche Zuordnung für den NPV?
Eine falsche Zuordnung kann den Kapitalwert (NPV) stark verzerren. Wenn Investitionen fälschlich als laufende Servicekosten verbucht werden – oder umgekehrt –, passen weder die anfänglichen Investitionskosten noch die späteren Cashflows.
Genau darin liegt das Problem: Der NPV funktioniert nur dann sauber, wenn alle monetären Effekte über den gesamten Lebenszyklus korrekt erfasst und abgezinst werden. Schon kleine Fehler bei der Einordnung können dazu führen, dass die Wirtschaftlichkeit eines Vorhabens falsch eingeschätzt wird.
Das erschwert den Vergleich zwischen Optionen und erhöht das Risiko von Fehlentscheidungen.
