Grundlagen·5. August 2026·9 Min Lesezeit

VALERI-Bericht nach DIN EN 17463: Aufbau

Ein VALERI-Bericht ist nur dann belastbar, wenn Aufbau, Annahmen und Rechenweg sauber dokumentiert sind. Für Nachweise nach EnEfG, BECV oder EnFG reicht eine einfache Amortisationsrechnung oft nicht aus. Der Kern ist schnell erklärt: Ein normgerechter Bericht zeigt Projektbasis, Annahmen, jährliche Cashflows, Kapitalwert, dynamische Amortisation, Szenarien und Anhang. Dazu kommen klare Angaben zu WACC, Betrachtungszeitraum, Energiepreisen, OPEX/CAPEX und möglichen Ersatzinvestitionen.

VALERI-Bericht nach DIN EN 17463: Aufbau

Worauf es ankommt:

  • Projekt und Systemgrenzen klar festhalten
  • Annahmen mit Quelle dokumentieren
  • Cashflows ab Jahr 0 vollständig darstellen
  • Kapitalwert in EUR und Amortisation in Jahren ausweisen
  • Best Case, Worst Case und wahrscheinlichstes Szenario vergleichen
  • alle Rechenwege im Anhang prüfbar ablegen

Kurz gesagt: Der Bericht muss so aufgebaut sein, dass Management, Prüfer und Behörden jede Zahl ohne Umwege prüfen können.

Der Artikel ordnet genau diese Bausteine knapp und in der richtigen Reihenfolge ein.

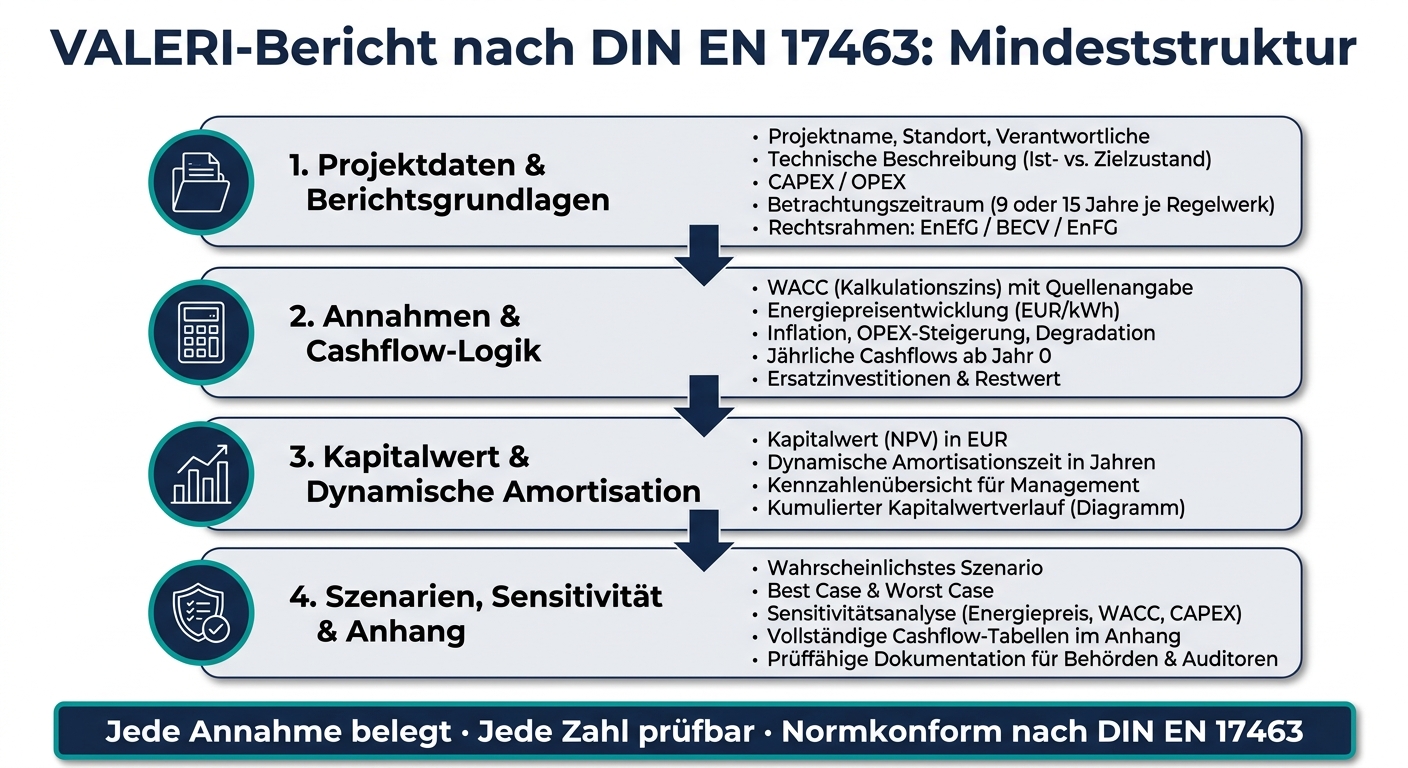

VALERI-Bericht Aufbau nach DIN EN 17463: Die 4 Pflichtbausteine

VALERI-Bericht Aufbau nach DIN EN 17463: Die 4 Pflichtbausteine

1. Projektdaten und Berichtsgrundlagen

Projektidentifikation, Verantwortlichkeiten und Berichtsdatum

Zu Beginn stehen die Basisdaten des Projekts: Projektname, Maßnahme, Standort, verantwortliche Personen, Berichtsdatum, Versionsstand und der gewählte Betrachtungszeitraum samt Begründung.

Eine saubere Versionsführung ist hier mehr als bloße Ordnung. Schon kleine Änderungen bei Annahmen können Ergebnisse spürbar verschieben. Deshalb sollten Berichtsdatum und Versionsstand jederzeit klar erkennbar sein. Nur dann lässt sich die Berechnung auch später noch sauber prüfen und einordnen.

Technische Projektbeschreibung und Ausgangssituation

Im nächsten Schritt folgt die technische Beschreibung der Maßnahme. Dabei werden Ist-Zustand und Zielzustand direkt gegenübergestellt. Ebenso gehören die Systemgrenzen, die wichtigsten Anlagenteile, die betroffenen Energieträger, die Betriebsstunden, die erwartete Nutzungsdauer und die erwarteten Energieeinsparungen in kWh/a oder MWh/a in diesen Abschnitt.

Zusätzlich sollten auch Effekte erfasst werden, die sich nicht direkt in Euro ausdrücken lassen. Dazu zählen etwa CO2-Reduktion, Lärmminderung oder eine höhere Betriebssicherheit. Genau diese Angaben sind später wichtig für die monetäre Bewertung. Denn nur auf dieser Grundlage lassen sich Einsparungen sauber in Cashflows übersetzen.

Investitionsumfang in EUR und Rahmenbedingungen

Danach wird der finanzielle Rahmen festgelegt. Dazu zählen Investitionskosten (CAPEX), Betriebs- und Wartungskosten (OPEX), Kalkulationszins (WACC), Preissteigerung, Inflation und Degradation. Diese Größen wirken direkt auf Kapitalwert und Amortisation.

Wenn Förderungen oder andere finanzielle Effekte einfließen, muss die Zuordnung klar und eindeutig sein. Sonst droht eine Doppelzählung.

Rechtsrahmen

Je nach Einsatzfall sollte auch der zugrunde liegende Rechtsrahmen direkt am Anfang genannt werden, zum Beispiel EnEfG, BECV oder EnFG. Das ist kein Detail am Rand. Dieser Bezug bestimmt unter anderem, welcher Betrachtungszeitraum zulässig ist; je nach Regelwerk sind 9 oder 15 Jahre maßgeblich.

Unternehmen mit einem Jahresenergieverbrauch von mehr als 7,5 GWh sind nach dem EnEfG verpflichtet, für identifizierte Maßnahmen Wirtschaftlichkeitsberechnungen nach DIN EN 17463 durchzuführen.

Diese Rahmendaten sind der Ausgangspunkt für die Annahmen und Cashflows im nächsten Abschnitt.

2. Annahmen und Cashflow-Logik

Aus den Projektdaten lassen sich die Annahmen und Zahlungsströme ableiten. Genau hier zeigt sich, ob eine Bewertung nur auf dem Papier gut aussieht oder auch einer Prüfung standhält.

Annahmen, die im Bericht stehen müssen

Jede Annahme im VALERI-Bericht muss klar hergeleitet und belegt sein. Nur sauber dokumentierte Annahmen machen die Ergebnisrechnung belastbar.

Dokumentiert werden sollten vor allem diese Punkte:

  • Kalkulationszins (WACC): Herleitung und Quelle, zum Beispiel auf Basis der Eigen- und Fremdkapitalstruktur des Unternehmens.
  • Betrachtungszeitraum: Länge und Begründung, etwa die technische Nutzungsdauer der Anlage.
  • Energiepreisentwicklung: Annahmen zur jährlichen Preisentwicklung in EUR/kWh oder EUR/MWh mit Quellenangabe oder Verweis auf eine interne Managemententscheidung.
  • Preis- und Kostensteigerungen: Allgemeine Inflation sowie spezielle Steigerungen für Wartung und Betrieb.
  • Degradation: Leistungsabnahme technischer Systeme über die Zeit, die die jährlichen Einsparungen mindert.

Qualitative Effekte wie CO₂-Reduktion oder Betriebssicherheit gehören in die Dokumentation, aber nicht in den Kapitalwert.

Jährliche Cashflows für Kosten und Nutzen

Der Cashflow-Plan ist das Herzstück der VALERI-Berechnung. Alle finanziellen Wirkungen werden jährlich erfasst, beginnend mit Jahr 0 für die Investitionsauszahlung.

Er übersetzt technische Annahmen in jährliche Euro-Werte. Aus einer technischen Maßnahme wird damit eine prüfbare Bewertungsrechnung.

Jahr Kategorie Beschreibung Wirkung
0 Investition Anschaffungskosten gesamt Lasten
1–n Energieeinsparung Eingesparte kWh × Jahresenergiepreis Nutzen
1–n Betriebskosten Wartung, Versicherung, Personal Lasten
x Ersatzinvestition Komponentenaustausch in Jahr x Lasten
n Restwert Verbleibender Anlagenwert am Periodenende Nutzen
1–n Degradation Minderung der jährlichen Einsparung in % Einflussgröße

Wo Zusammenfassungen und vollständige Tabellen stehen

Im Hauptbericht stehen die Kennzahlen und die wichtigsten Szenarien. Der Anhang enthält die vollständigen Jahrestabellen, Annahmen und Formeln. Dort liegt die Prüfbasis für externe Auditoren und Behörden.

Berichtsteil Inhalt Zielgruppe
Hauptbericht Kurzbeschreibung, Kennzahlen, Grafiken Management, Entscheider
Anhang Vollständige Jahrestabellen, Annahmen, Parameterübersicht Prüfer, Fachgutachter, Förderbehörden

Aus diesen Cashflows ergeben sich Kapitalwert und dynamische Amortisation.

3. Kapitalwert und dynamische Amortisation als Hauptergebnisse

Aus den Cashflows lassen sich zwei Kernwerte ableiten: Kapitalwert und dynamische Amortisationszeit. Genau diese beiden Kennzahlen stehen im Ergebnisteil im Mittelpunkt.

Kapitalwert nach DIN EN 17463

Der Kapitalwert (Net Present Value, NPV) ist die zentrale Kennzahl im VALERI-Bericht. Er fasst alle diskontierten Cashflows über die gesamte Laufzeit zu einem Euro-Wert zusammen.

Liegt der Kapitalwert bei mehr als 0 EUR, heißt das: Die Investition deckt die geforderte Mindestverzinsung und schafft wirtschaftlichen Mehrwert.

Im Bericht sollte der Kapitalwert für das wahrscheinlichste Szenario ausgewiesen werden. Damit das Ergebnis sauber nachvollzogen werden kann, braucht es zudem einen klaren Bezug zu den jährlichen Cashflow-Tabellen im Anhang.

Dynamische Amortisationszeit und ihre Darstellung für Entscheider

Die dynamische Amortisationszeit zeigt, nach wie vielen Jahren die kumulierten diskontierten Netto-Cashflows die Investitionsauszahlung ausgleichen. Anders gesagt: Ab diesem Punkt hat sich die Maßnahme unter Berücksichtigung des Zeitwerts des Geldes gerechnet. Nach DIN EN 17463 ist das die maßgebliche Amortisationskennzahl.

Im Bericht wird die Amortisationszeit in Jahren angegeben. Dazu passt ein kurzer Ergebnistext in Managementsprache. Ein knapper Satz reicht aus, der festhält, ob die Maßnahme die relevante Wirtschaftlichkeitsschwelle des geltenden Regelwerks erfüllt.

Kennzahlenübersicht für Entscheider

Zu Beginn des Ergebnisteils empfiehlt sich eine kompakte Kennzahlenübersicht – ein „Ergebnis auf einen Blick“ für das Management. Sie ersetzt nicht die komplette Berechnung, macht die Einordnung aber deutlich leichter, bevor jemand in die Detailtabellen einsteigt.

Kennzahl Einheit Beispielwert
Investitionsvolumen EUR 180.000
Jährlicher Nutzen aus Einsparungen EUR/Jahr 28.500
Kapitalwert (wahrscheinlichstes Szenario) EUR 42.300
Dynamische Amortisationszeit Jahre 6,4
Kalkulationszins (WACC) % 5,0
CO₂-Einsparung (jährlich) t CO₂/Jahr 38

Hilfreich ist außerdem ein Diagramm zum kumulierten Kapitalwertverlauf über die Projektlaufzeit. Der Punkt, an dem die Kurve die Nulllinie schneidet, macht den Amortisationszeitpunkt auf einen Blick sichtbar.

Wie belastbar diese Werte sind, zeigt die folgende Szenario- und Sensitivitätsanalyse.

4. Szenario- und Sensitivitätsanalyse sowie Anhang

Best Case, Worst Case und wahrscheinlichstes Szenario

Nach Kapitalwert und dynamischer Amortisation prüft der Bericht die Belastbarkeit der Ergebnisse mit drei Szenarien: wahrscheinlichstes Szenario, Best Case und Worst Case. Jedes Szenario beruht auf eigenen Annahmen und erhält einen eigenen Kapitalwert. Dadurch sehen Entscheider direkt, wie sich die Investition unter verschiedenen Bedingungen entwickelt.

Typische Parameter sind Energiepreise, Investitionskosten, Einsparvolumen und Degradation. Im Haupttext genügt dafür eine kompakte Vergleichstabelle. Die kompletten Berechnungen gehören in den Anhang.

Szenario Energiepreise Investitionskosten Einsparvolumen Kapitalwert
Wahrscheinlichstes Szenario Erwartete Marktentwicklung Geplantes Budget Berechnetes technisches Potenzial Referenzwert
Best Case Hohe Preissteigerung Unter dem Budget Hohes Einsparpotenzial höchster Kapitalwert
Worst Case Geringe Preissteigerung Über dem Budget Niedriges Einsparpotenzial niedrigster Kapitalwert

Sensitivitätsanalyse für Schlüsselparameter

Die Sensitivitätsanalyse verändert jeweils nur einen Parameter, während alle anderen Annahmen gleich bleiben. So wird schnell klar, welche Größe den Kapitalwert am stärksten beeinflusst. Das ist im Grunde ein einfacher Stresstest: Was passiert, wenn nur der Energiepreis steigt? Oder wenn die Investitionskosten höher ausfallen als geplant?

Typische Parameter sind Energiepreise, Investitionskosten, Einsparvolumen, OPEX, WACC und Nutzungsdauer.

Die vollständigen Rechenwege stehen im Anhang.

Anhangstruktur und Berichtserstellung

Der Anhang enthält die prüffähige Dokumentation mit vollständigen Cashflow-Tabellen für alle Szenarien, Sensitivitätsrechnungen, Datenquellen, der Begründung des Kalkulationszinses und der Fotodokumentation.

Valeri Online bündelt Dateneingabe, Szenarien, Sensitivitäten und die Berichtserstellung in einem normkonformen Workflow.

Fazit: Die Mindeststruktur eines klaren VALERI-Berichts

Ein VALERI-Bericht braucht prüffähige Projektdaten, dokumentierte Annahmen, jährliche Cashflows, ein klares Ergebnis mit Szenarien und einen belastbaren Anhang.

Damit steht die Mindeststruktur fest. Der springende Punkt ist aber die saubere Dokumentation. Jede Annahme muss belegt sein und so aufbereitet werden, dass externe Prüfer, Förderstellen und Behörden sie ohne Umwege nachvollziehen können.

Am Ende sollte eine klare Empfehlung stehen: durchführen, ablehnen oder weiter prüfen. Auch qualitative Effekte wie CO₂-Reduktion oder Betriebssicherheit gehören in den Bericht. Für Unternehmen, die den Bericht für gesetzliche Nachweise nach EnEfG, BECV oder EnFG nutzen, ist eine normgerechte Struktur kein Extra, sondern Pflicht. Dazu zählen auch die Szenarien für das wahrscheinlichste Szenario, den Best Case und den Worst Case.

Für eine schnelle und einheitliche Umsetzung unterstützt Valeri Online den gesamten Ablauf – von der Dateneingabe bis zum fertigen, normgerechten Bericht.

FAQs

Wann ist ein VALERI-Bericht Pflicht?

Ein VALERI-Bericht nach DIN EN 17463 ist nicht unmittelbar gesetzlich vorgeschrieben. Die Pflicht ergibt sich eher indirekt über Gesetze und Verordnungen.

Dazu gehören das EnEfG für Unternehmen mit mehr als 7,5 GWh Jahresverbrauch sowie Vorgaben zum Beispiel aus der EnSimiMaV oder der BECV. In vielen Fällen muss die Wirtschaftlichkeitsbewertung nach DIN EN 17463 zusätzlich von Energieauditoren oder Umweltgutachtern bestätigt werden.

Welche Annahmen müssen belegt werden?

In einem VALERI-Bericht nach DIN EN 17463 müssen alle getroffenen Annahmen belegt und sauber dokumentiert werden. Das gilt vor allem für zentrale Rahmenbedingungen wie den Planungszeitraum. Genauso wichtig sind Annahmen zu Zahlungsströmen, zum Beispiel zu Energiepreisprognosen, Degradationen oder anderen Preisschwankungen.

Warum ist das so wichtig? Weil genau diese Annahmen das Ergebnis eines Business Cases stark verändern können. Schon kleine Abweichungen bei Preisen, Laufzeiten oder Leistungswerten wirken sich oft direkt auf die Wirtschaftlichkeitsrechnung aus.

Eine klare und strukturierte Dokumentation sorgt dafür, dass der Business Case transparent bleibt, von Dritten nachvollzogen werden kann und auf einer belastbaren Grundlage steht.

Was gehört in den Anhang?

Der Anhang eines VALERI-Berichts nach DIN EN 17463 dokumentiert alle Berechnungen vollständig und nachvollziehbar.

Damit bleibt die Ermittlung der wirtschaftlichen Kennzahlen für Dritte transparent und reproduzierbar. Zugleich belegt der Anhang die quantitativen Analysen aus den übrigen Berichtsteilen bis ins Detail.
