Grundlagen·1. Juli 2026·10 Min Lesezeit

Energiemanagementsystem: Investitionen korrekt dokumentieren

Wer Investitionen im EnMS nicht sauber belegt, riskiert Probleme im Audit und bei der Erfüllung von Pflichten nach EnEfG, ISO 50001, EDL-G und EMAS. Entscheidend ist nicht nur die Maßnahme, sondern die Akte dahinter: Ausgangsbasis, Annahmen, Kapitalwert, Freigabe und Umsetzungsnachweis müssen lückenlos vorliegen.

Energiemanagementsystem: Investitionen korrekt dokumentieren

Für Unternehmen mit mehr als 7,5 GWh Endenergieverbrauch pro Jahr ist das Thema direkt relevant. Eine prüffähige Akte sollte deshalb von Anfang an diese Punkte abdecken:

  • Ist-Zustand und Energiebasislinie
  • EnPIs, Ziele und erwartete Einsparung
  • Investitions- und Betriebskosten
  • Annahmen zu Nutzungsdauer, Energiepreis und Zinssatz
  • Kapitalwert, Amortisationszeit und Szenarien
  • Freigaben, Rechnungen, Abnahme und Messnachweise

Kurz gesagt: Ohne feste Daten, klare Zuständigkeiten und eine saubere Ablage ist eine Investition im Energiemanagement kaum belastbar zu belegen. Der Beitrag zeigt, wie aus einer Maßnahme eine auditfähige Investitionsakte nach DIN EN 17463 (VALERI) wird.

Das zählt am Ende:

  • Beschreibung: Was wurde geplant oder umgesetzt?
  • Ausgangsbasis: Wie sah der Verbrauch vorher aus?
  • Berechnung: Welche Einsparung und welcher Kapitalwert ergeben sich?
  • Freigabe: Wer hat wann entschieden?
  • Nachweis: Was wurde eingebaut, gemessen und bestätigt?

Damit wird aus einer Einzelmaßnahme ein sauber dokumentierter Fall für Audit, Management und internes Reporting.

2. Dokumentationsanforderungen aus ISO 50001, EDL-G, EnEfG und EMAS

Jedes der vier Regelwerke setzt eigene Schwerpunkte. Gleichzeitig überschneiden sich die geforderten Nachweise an vielen Stellen. Genau darin liegt der Hebel: Werden diese Nachweise gebündelt, lassen sich Maßnahme, Ausgangsbasis, Wirtschaftlichkeitsrechnung und Freigabe in einer prüffähigen Investitionsakte zusammenführen.

ISO 50001 fordert unter anderem eine Energieüberprüfung, EnPIs, eine Energiebasislinie sowie Nachweise zu Messung, Monitoring, Ergebnissen und Aktionsplänen. EMAS ergänzt dies um die validierte Umwelterklärung und den Nachweis umgesetzter Maßnahmen. EDL-G und EnEfG verlangen die Identifikation und wirtschaftliche Bewertung von Effizienzmaßnahmen. Dafür wird DIN EN 17463 genutzt. Für die Bewertung zählt der Kapitalwert nach DIN EN 17463.

2.1 Zuordnung von Anforderungen zu Projektdokumenten

Die folgende Tabelle zeigt, welche Dokumentenelemente die einzelnen Regelwerke abdecken und wie DIN EN 17463 / VALERI diese Anforderungen ordnet. Daraus ergibt sich die Struktur der Investitionsakte, die im nächsten Abschnitt Schritt für Schritt aufgebaut wird.

Anforderung ISO 50001 / EMAS EDL-G / EnEfG Dokument in der Investitionsakte
Ausgangsbasis Energiebasislinie (EnB) Ist-Zustandsbeschreibung EnB / Ist-Zustand / Anlagen- und Prozessdaten
Kennzahlen & Ziele EnPIs und Zielwerte Identifizierte Maßnahmen EnPIs, Zielwerte, erwartete Einsparung
Wirtschaftlichkeit Priorisierung im Aktionsplan Wirtschaftliche Bewertung Kapitalwert, Amortisationszeit, Sensitivität
Freigabe Management-Review Umsetzungspflicht Managementfreigabe / Beschlussvermerk
Nachweis Monitoring und Messung Bestätigung der Umsetzung Messprotokoll, Inbetriebnahme, Monitoringbericht

Aus diesen Anforderungen ergeben sich die Pflichtbausteine der Akte:

  • Beschreibung
  • Ausgangsbasis
  • Berechnung
  • Freigabe
  • Nachweis

3. Aufbau einer vollständigen Investitionsakte nach DIN EN 17463

Eine prüffeste Investitionsakte bringt Technik, Wirtschaftlichkeit und Nachweise in einem Dokument zusammen. DIN EN 17463 (VALERI) bewertet Maßnahmen über den Kapitalwert und diskontiert künftige Zahlungsströme auf t₀. Die folgenden Pflichtbestandteile zeigen, welche Unterlagen in die Akte gehören und aus welchen Quellen die Daten kommen.

3.1 Pflichtbestandteile jeder Maßnahmenakte

Jede Maßnahmenakte braucht eine technische Beschreibung, den Referenzzustand und klar gezogene Systemgrenzen. Ohne diese Basis lässt sich eine Einsparung nicht sauber einer Maßnahme zuordnen.

Die Energiebasislinie bildet den Vergleichsmaßstab. Sie stützt sich auf gemessene Verbrauchsdaten, Lastprofile und Datenquellen aus dem Energiemanagementsystem. Darauf bauen die erwarteten Einsparungen auf. Dazu gehören auch alle Annahmen, etwa zur Nutzungsdauer auf Basis von AfA-Tabellen oder Herstellerangaben sowie zum Kalkulationszins, zum Beispiel WACC, ROA oder Fremdkapitalzins.

Zur Wirtschaftlichkeitsrechnung zählen Investitionskosten, Betriebskosten, Fördermittel, Restwert und Kapitalwert. Zusätzlich gehören Szenario- und Sensitivitätsanalysen in die Akte. Best- und Worst-Case machen die Bandbreite möglicher Ergebnisse sichtbar. Die Sensitivitätsanalyse zeigt, welche Parameter den Kapitalwert am stärksten beeinflussen.

Auch nicht-monetäre Effekte gehören als Zusatznachweis in die Akte. Dazu zählen CO₂-Minderung, Lärmreduktion und eine höhere Versorgungssicherheit.

Zum Schluss kommen Freigabevermerk, Abnahmeprotokolle und Monitoringbericht hinzu. Die folgende Übersicht zeigt, wie diese Inhalte den nötigen Feldern, Quellen und Normbezügen zugeordnet werden.

3.2 Übersicht: Pflichtfelder, Quellen und Normbezüge

DIN EN 17463 überführt die Anforderungen aus ISO 50001, EDL-G, EnEfG und EMAS in konkrete Felder der Investitionsakte. Die Tabelle zeigt, aus welcher Quelle die Angaben stammen und welchem Normbezug sie folgen.

Dokumentationselement Zweck Wesentliche Datenfelder Typische Quelle Normbezug
Technische Beschreibung Systemgrenzen und Referenzzustand Anlagentyp, Alter, Energieprofil, Ist-Zustand Technische Abteilung DIN EN 17463, EnEfG
Energiebasislinie Vergleichsbasis für Einsparungen Verbrauch je Periode, Lastprofile, Datenquellen Energiemanagementsystem, SCADA, Zählerdaten ISO 50001 / 50006
Wirtschaftliche Eingangsdaten Basis der NPV-Berechnung Investitionskosten, Betriebskosten, Fördermittel, Restwert Einkauf, Controlling, Förderstellen DIN EN 17463
Kalkulationsannahmen Berechnungsannahmen festlegen Nutzungsdauer, Energiepreisentwicklung, Zinssatz (WACC/ROA) Controlling, AfA-Tabellen, Marktdaten DIN EN 17463 Abschnitt 5
Szenario- und Sensitivitätsanalyse Belastbarkeit des Kapitalwerts nachweisen Best-/Worst-Case-Kapitalwert, Einfluss von Parameteränderungen Berechnungsmodell DIN EN 17463 Abschnitt B
Qualitative Effekte Nicht-finanzielle Bewertung CO₂-Minderung, Lärm, Versorgungssicherheit EHS-Berichte, Herstellerdaten DIN EN 17463 Abschnitt A
Freigabevermerk Auditfestigkeit sicherstellen Datum, Unterschrift Management, Projektleitung ISO 50001, EnEfG
Umsetzungs- und Nachweisdokumentation Realisierung und Einsparung belegen Abnahmeprotokoll, finale Investitionskosten, Monitoringbericht Rechnungen, Messungen, Inbetriebnahme EnSimiMaV, EDL-G

Im nächsten Schritt folgt der Weg von der identifizierten Maßnahme bis zum verifizierten Einsparnachweis.

4. Schritt für Schritt: Von der identifizierten Maßnahme zum verifizierten Einsparnachweis

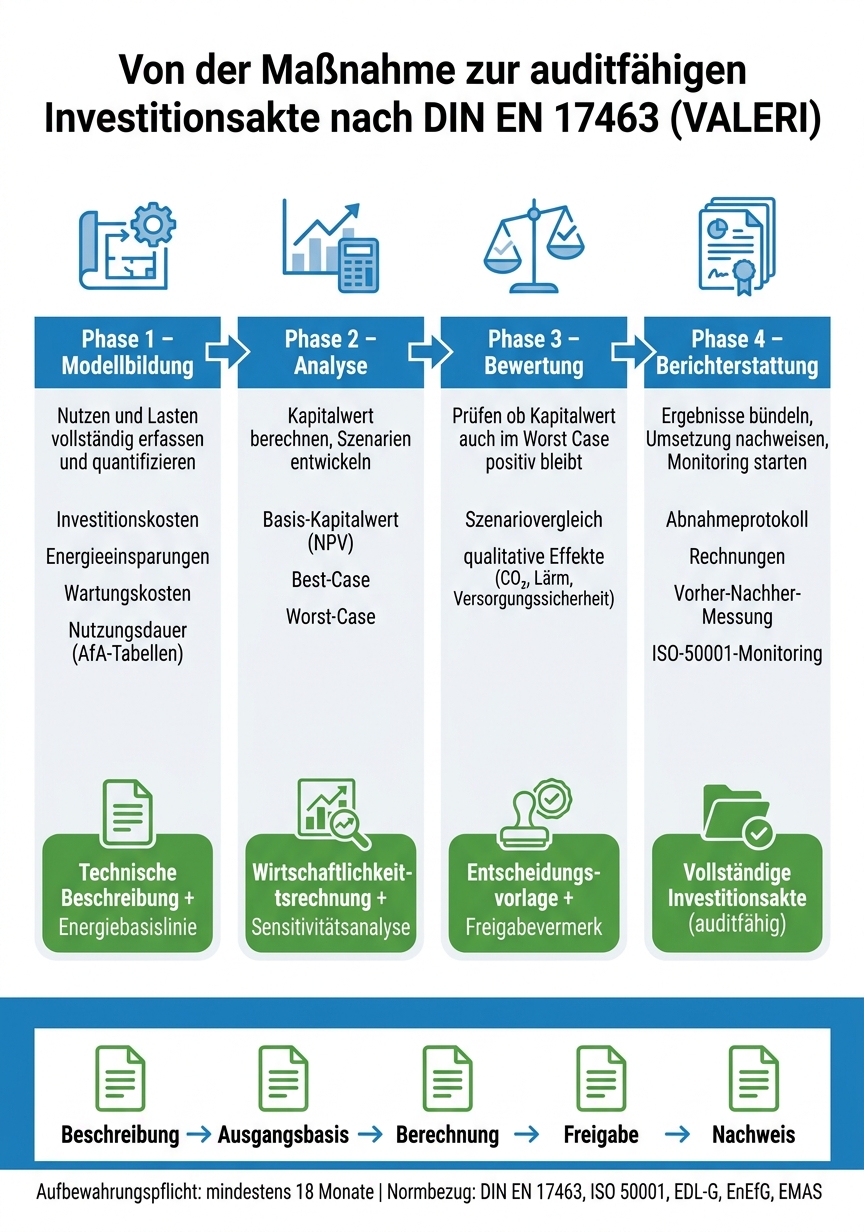

VALERI-Prozess: Von der Maßnahme zur auditfähigen Investitionsakte

VALERI-Prozess: Von der Maßnahme zur auditfähigen Investitionsakte

Der Weg von der Maßnahmenidee bis zum prüffähigen Nachweis folgt dem vierstufigen VALERI-Prozess nach DIN EN 17463: Modellbildung, Analyse, Bewertung und Berichterstattung. Jede Phase liefert dabei greifbare Unterlagen für die Investitionsakte. Aus einer ersten Idee wird so eine Dokumentation, die Auditoren, Energiebeauftragte und das Management nachvollziehen können. Damit das im Audit sauber geprüft werden kann, braucht die Akte eine klare Versionierung, eine Datierung und eine eindeutige Zuordnung der Verantwortlichkeiten.

In der Modellbildung werden Nutzen und Lasten vollständig erfasst und quantifiziert. Dazu zählen Investitionskosten, erwartete Energieeinsparungen, Wartungskosten und die technische Nutzungsdauer. Diese Nutzungsdauer wird oft auf Basis der offiziellen AfA-Tabellen angesetzt.

In der Analyse wird der Kapitalwert für das Basisszenario berechnet und um Best- und Worst-Case-Szenarien ergänzt. Die Bewertung prüft dann, ob der Kapitalwert selbst im Worst Case positiv bleibt. In der Berichterstattung werden die finanziellen und technischen Ergebnisse aller Szenarien zu einer Entscheidungsvorlage gebündelt. Hinzu kommt eine kurze qualitative Beschreibung von Effekten, die sich nicht in Euro ausdrücken lassen.

Nach der Freigabe durch das Management startet die Umsetzung. Die technische Abteilung beziehungsweise der Betrieb hält Rechnungen, Abnahmeunterlagen und Inbetriebnahmedokumente direkt nach Abschluss fest. Danach prüft der Energiebeauftragte die tatsächlich erreichten Einsparungen anhand von Vorher-Nachher-Messungen und Zählerdaten. Im Anschluss beginnt das ISO-50001-konforme Monitoring. Alle Unterlagen müssen zentral und für mindestens 18 Monate aufbewahrt werden.

Ein typischer Maßnahmenfall zeigt gut, welche Dokumente in welcher Phase anfallen.

4.1 Beispiel: Dokumentation einer Druckluft-, Beleuchtungs- oder Wärmerückgewinnungsmaßnahme

Bei einer Maßnahme an einer Druckluftanlage, der Beleuchtung oder der Wärmerückgewinnung enthält die Akte meist diese Unterlagen:

  • Messdaten aus dem EnMS: Betriebsstunden und Ist-Verbrauch
  • Angebote sowie Planungs- und Installationskosten
  • Annahmen zur Nutzungsdauer und zum Kalkulationszins
  • Freigabevermerk mit Datum
  • Rechnung, Abnahmeprotokoll und Inbetriebnahmedaten
  • Vorher-Nachher-Messung zur Einsparverifizierung

So entsteht eine prüffähige Maßnahmenakte.

Welche Funktion die einzelnen Unterlagen im Ablauf haben, zeigt die folgende Zuständigkeitsmatrix.

4.2 Zuständigkeitsmatrix für Energie, Finanzen, Betrieb und Reporting

Die folgende Tabelle zeigt, wie Aufgaben und Freigaben entlang des VALERI-Prozesses sinnvoll verteilt werden können - und wie die Rollen zusammen die Dokumentationskette absichern.

Aufgabe Federführung Unterstützung Freigabe
Maßnahmenidentifikation & Basisdaten Technische Abteilung / Betrieb Energiebeauftragter Technische Leitung
Modellierung & Kapitalwertberechnung Energiebeauftragter Finanzen / Controlling Finanzen / Controlling
Szenario- & Sensitivitätsanalyse Energiebeauftragter Finanzen / Risikomanagement Management
Investitionsantrag / Bericht Energiebeauftragter Nachhaltigkeitsteam Management
Umsetzung & Fortschrittsverfolgung Betrieb Technische Abteilung Energiebeauftragter
Einsparverifizierung Energiebeauftragter Externer Auditor / Technische Abteilung Management
Dokumentenablage & Archivierung Energiebeauftragter IT / Compliance Management

5. Valeri Online für prüffähige Dokumentation nutzen

Valeri Online

Sobald Energie, Finanzen und Betrieb ihre Aufgaben verteilt haben, braucht die Maßnahme einen zentralen Ort für die prüffähige Akte. Genau hier setzt das webbasierte Tool an: Es führt durch die Dokumentation und erstellt eine auditfähige Investitionsakte nach DIN EN 17463. Dadurch liegen alle Nachweise an einem Ort vor und bleiben für Audit, Reporting und Freigabe nachvollziehbar.

In die Bewertung fließen CAPEX, OPEX, Einsparungen, Preisannahmen und Förderwirkungen ein. Der Bericht umfasst Diagramme, Textbausteine, einen dauerhaften Online-Link sowie den Upload von Anlagenfotos oder Messstellenbildern. Am Ende hängt viel davon ab, ob diese Angaben vollständig und einheitlich erfasst wurden.

5.1 Vollständige Dokumentation statt manueller Einzellisten

Eine strukturierte Erfassung schließt Lücken und macht die Akte prüffähig. Der Unterschied wird meist dann sichtbar, wenn Auditoren ganz konkrete Nachweise sehen wollen.

Dokumentationsanforderung Manuelle Erfassung Strukturierte Erfassung mit Valeri Online
Vollständigkeit Pflichtfelder nach DIN EN 17463 werden leicht übersehen Die Eingabemaske deckt alle Normfelder ab
Transparenz der Annahmen Annahmen stecken oft in Formeln und sind für Dritte schwer nachzuvollziehen Alle Datenpunkte von CAPEX bis Einsparung werden offen dokumentiert
Prüffähigkeit Für Auditoren ist meist eine manuelle Aufbereitung nötig Ein normkonformer DIN-A4-Bericht kommt direkt aus dem Tool
Fehlerrisiko Hoch durch manuelle Formeleingabe und fehlende Validierung Niedrig durch automatische Normprüfung
Szenarioanalyse Mehrere Versionen sind schwer zu pflegen Best-Case- und Worst-Case-Szenarien sind integriert

Aus diesen Strukturvorteilen ergeben sich nur wenige Pflichtunterlagen, auf die es aber ankommt.

5.2 Das Wichtigste auf einen Blick

Ob Druckluft-, Beleuchtungs- oder Wärmerückgewinnungsprojekt: Für die Prüfung gilt dieselbe Mindeststruktur. Im Fokus stehen vor allem diese Punkte:

  • Maßnahmenbeschreibung
  • Ausgangsbasis
  • Annahmen
  • Kapitalwert
  • Sensitivität
  • Freigabe- und Nachweisdokumente

Diese Unterlagen sind die Basis für Bewertung, Freigabe und Nachweis jeder Maßnahme.

FAQs

Ab wann ist eine Investitionsakte verpflichtend?

Eine Investitionsakte ist nach dem EnEfG für Unternehmen Pflicht, wenn der Gesamtjahresenergieverbrauch im Schnitt der letzten drei Kalenderjahre über 7,5 Gigawattstunden liegt.

Für diese Unternehmen gilt: Sie müssen ein Energie- oder Umweltmanagementsystem einführen. Außerdem müssen sie erkannte Energieeinsparmaßnahmen nach DIN EN 17463 (VALERI) auf ihre Wirtschaftlichkeit prüfen.

Ab 2,5 Gigawattstunden gelten ebenfalls klare Vorgaben. Unternehmen müssen Effizienzmaßnahmen im Rahmen von Managementsystemen oder Energieaudits identifizieren, bewerten und innerhalb von drei Jahren umsetzen.

Welche Unterlagen fehlen bei Audits am häufigsten?

Am häufigsten fehlen Unterlagen, die eine lückenlose und nachvollziehbare Wirtschaftlichkeitsbewertung nach DIN EN 17463 (VALERI) belegen. In vielen Fällen ist die Dokumentation zu Kosten, Einsparungen und angenommenen Preisschwankungsraten nicht klar genug aufbereitet.

Oft fehlen zudem Szenarioanalysen, die komplette Berechnungslogik sowie sauber festgehaltene Annahmen zur Nutzungsdauer, zu Risiken und zum gewichteten Kalkulationszinssatz.

Wie berechnet man den Kapitalwert nach DIN EN 17463?

Die Berechnung des Kapitalwerts nach DIN EN 17463 (VALERI) folgt einer dynamischen Investitionsrechnung. Dabei werden alle zahlungswirksamen Ein- und Auszahlungen über die gesamte Nutzungsdauer erfasst. Dazu zählen auch Annahmen zu Preisänderungsraten, Degradation sowie Investitions- und Betriebskosten.

Die jährlichen Netto-Cashflows werden mit einem festgelegten Kalkulationszinssatz auf den heutigen Zeitpunkt abgezinst. So wird jeder künftige Zahlungsstrom in einen heutigen Wert übersetzt.

Der Kapitalwert ergibt sich aus der Summe dieser Barwerte abzüglich der ursprünglichen Investitionsausgabe. Für eine belastbare Bewertung reicht ein einzelner Blick auf die Zahlen meist nicht aus. Deshalb werden ein wahrscheinlichstes Szenario sowie ein Best- und ein Worst-Case betrachtet.
