Grundlagen·24. Juli 2026·9 Min Lesezeit

Projektumfang nach DIN EN 17463

Ein unklarer Projektumfang macht jede VALERI-Bewertung angreifbar. Wenn Ausgangszustand, Systemgrenze, Zeitraum und Cashflows nicht sauber festgelegt sind, wird der Kapitalwert leicht zu hoch, zu niedrig oder schlicht nicht prüfbar.

Projektumfang nach DIN EN 17463

Für die Praxis zählt vor allem dies:

  • Ausgangszustand und Zielzustand messbar festlegen
  • betroffene Anlagen und Energieflüsse klar abgrenzen
  • Projektzeitraum mit Nutzungsdauer und Restwert bestimmen
  • Capex, Opex, Förderungen und Entsorgung getrennt erfassen
  • qualitative Effekte nur beschreiben, nicht in den Kapitalwert rechnen
  • Doppelerfassungen und zu grobe Annahmen vermeiden

Wer nach DIN EN 17463 arbeitet, braucht keine langen Texte, sondern klare Eingaben. Schon kleine Fehler bei Wartungskosten, Preisentwicklung oder Degradation können das Ergebnis über Jahre verzerren - oft um mehrere Prozent beim Kapitalwert. Der Projektumfang ist daher der Startpunkt der ganzen Bewertung.

Kurz gesagt: Der Beitrag zeigt, wie sich der Scope so festlegt, dass Berechnung, Bericht und Prüfung zusammenpassen.

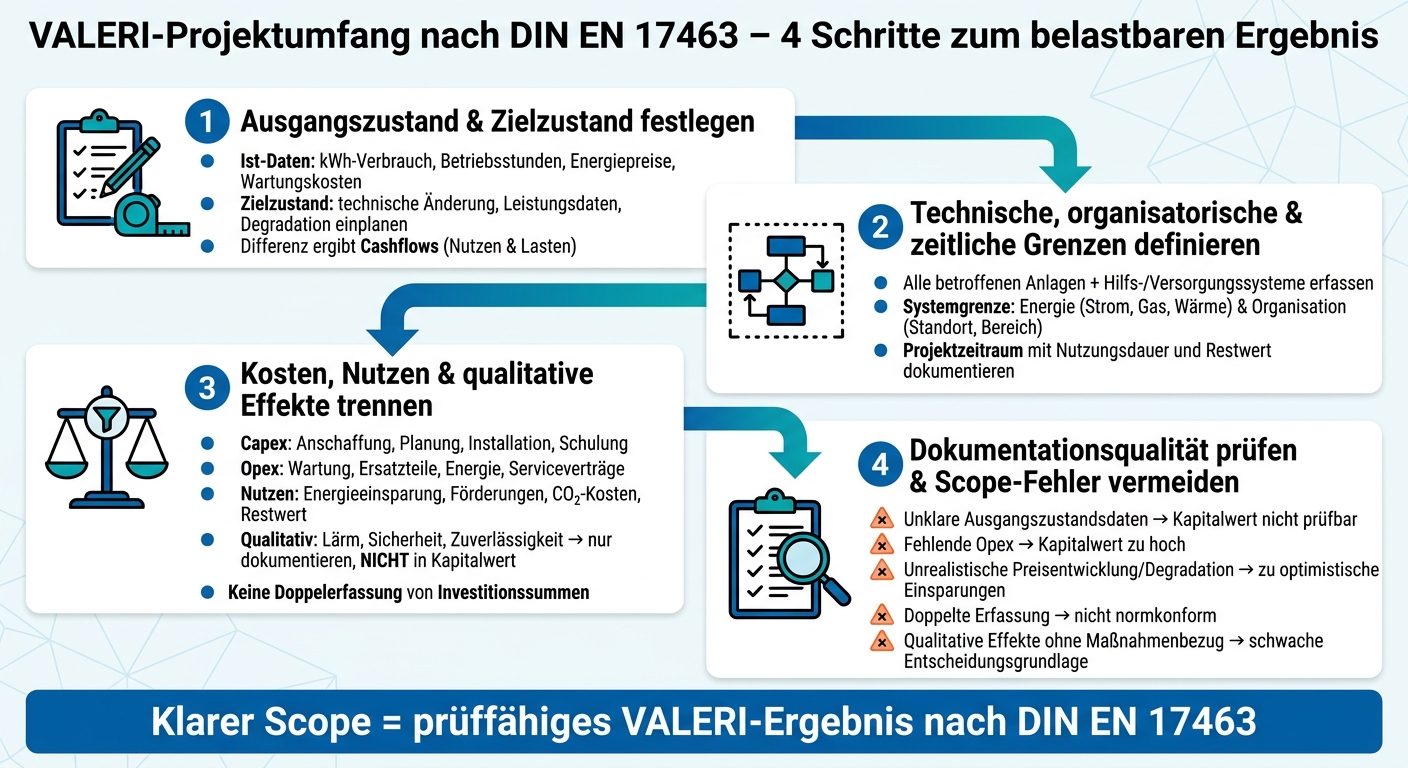

VALERI-Projektumfang nach DIN EN 17463: 4 Schritte im Überblick

VALERI-Projektumfang nach DIN EN 17463: 4 Schritte im Überblick

Schritt 1: Ausgangszustand und Zielzustand festlegen

Ausgangszustand und Zielzustand sollten so festgehalten werden, dass daraus belastbare Cashflows ableitbar sind. Der erste Schritt dafür ist simpel: saubere Ist-Daten.

Ausgangszustand mit messbaren Basisdaten dokumentieren

Der Ausgangszustand ist der Referenzfall. Gegen ihn werden später alle Einsparungen und alle Kosten gemessen. Deshalb sollte er auf echten, aktuellen Daten beruhen und nicht auf groben Annahmen oder alten Durchschnittswerten.

Für die Cashflow-Ermittlung gehören vor allem diese Daten in die Basis:

  • jährlicher Energieverbrauch in kWh
  • Betriebsstunden pro Jahr
  • aktuelle Energiepreise in € pro kWh
  • Wartungsaufwand und Reparaturkosten
  • qualitative Punkte wie Lärmpegel, Prozessstabilität, Arbeitssicherheit oder Rechtssicherheit

Die Norm bezieht dabei nicht nur messbare Zahlen ein, sondern auch qualitative Nutzen und Lasten.

Fotos des Ist-Zustands helfen zusätzlich. Sie machen die Ausgangslage im Auditfall besser prüfbar.

Zielzustand als konkrete technische Änderung beschreiben

Der Zielzustand beschreibt den geplanten technischen Eingriff als Auslöser der späteren Wertänderung. Es geht also nicht um ein grobes Wunschbild, sondern um eine klare technische Beschreibung: Welche Anlage wird ersetzt oder modernisiert? Welche Leistungsdaten ändern sich? Und was heißt das für Energieverbrauch, Wartung und Betrieb?

Degradation sowie Preissteigerungen bei Energie und Wartung sollten dabei ausdrücklich in die Annahmen aufgenommen werden. Fehlt das, werden langfristige Einsparungen schnell zu hoch angesetzt.

Beide Zustände in Bewertungsinputs übersetzen

Die Differenz zwischen Ausgangs- und Zielzustand liefert die Cashflows. Jeder Effekt wird dabei entweder als Nutzen oder als Last erfasst.

Aus diesen Angaben lassen sich die relevanten Cashflows ableiten:

Effektkategorie Beispiele für Nutzen Beispiele für Lasten
Energie Reduzierter kWh-Verbrauch, Lastspitzenreduktion Erhöhter Hilfsstromverbrauch
Betrieb Geringerer Wartungsaufwand, weniger Ausfallzeiten Höherer Reinigungsaufwand, Schulungsbedarf
Finanziell Energiesteuervergünstigungen, CO₂-Zertifikateinsparung Investitionskosten (Capex), Entsorgungskosten
Qualitativ Verbesserter Lärmschutz, höhere Arbeitssicherheit Erhöhter Platzbedarf, gestiegene Komplexität

Qualitative Effekte gehen nicht in den Kapitalwert ein. In die Dokumentation gehören sie trotzdem, damit die Entscheidungsgrundlage vollständig ist.

Damit steht der Bewertungsrahmen auf Inhaltsebene; im nächsten Schritt folgen Anlagen- und Systemgrenzen.

Schritt 2: Technische, organisatorische und zeitliche Grenzen festlegen

Sobald Ausgangs- und Zielzustand feststehen, geht es um die Abgrenzung. Jetzt wird festgelegt, welche Anlagen, Energieflüsse und Kosten in die VALERI-Bewertung einfließen. Genau dieser Schritt setzt den Rahmen für alles, was danach gerechnet und beurteilt wird.

Betroffene Anlagen und Hilfs- und Versorgungssysteme auflisten

Zur Maßnahme zählen nicht nur die Anlagen, die direkt ersetzt oder modernisiert werden. Erfasst werden auch alle Teile, die für den Betrieb nötig sind. Dazu gehören ebenso Hilfs- und Versorgungssysteme, ohne die die Maßnahme gar nicht laufen könnte.

Das klingt erst einmal simpel, ist in der Praxis aber oft der Punkt, an dem Lücken entstehen. Wird zum Beispiel nur die Hauptanlage betrachtet, aber die Druckluft-, Kühl- oder Wärmeversorgung außen vor gelassen, entsteht schnell ein schiefes Bild der Maßnahme.

Systemgrenze für Energie und Betrieb definieren

Die technische Systemgrenze ergibt sich aus den betroffenen Energieflüssen, zum Beispiel Strom, Gas oder Wärme. Die organisatorische Systemgrenze kann sich auf einen Standort, ein Gebäude, einen Produktionsbereich oder eine bestimmte technische Versorgungseinheit beziehen.

Ein Energieflussdiagramm hilft dabei, diese Abgrenzung sichtbar zu machen und Wechselwirkungen klar darzustellen. So wird schneller erkennbar, wo Energie ein- und austritt und welche Bereiche miteinander verbunden sind. Auch indirekte finanzielle Effekte sollten der passenden Systemgrenze zugeordnet werden.

Kurz gesagt: Nicht nur die Technik muss sauber eingegrenzt sein, sondern auch die Kostenwirkung. Sonst landen Effekte im falschen Bereich und die Bewertung verliert an Aussagekraft.

Projektzeitraum festlegen

Wenn die technische Grenze steht, braucht die Bewertung noch einen klaren Zeithorizont. Der Projekt- oder Bewertungszeitraum richtet sich danach, wofür die VALERI-Bewertung genutzt wird. Dieser Zeitraum muss dokumentiert und begründet werden, weil er die Basis für alle späteren Kapitalwertberechnungen bildet.

Dabei sollte der Bewertungszeitraum die wirtschaftliche Lebensdauer der Maßnahme und einen möglichen Restwert abbilden. Fällt das Ende des Bewertungszeitraums in eine noch laufende Nutzungsdauer der Investition, muss der Restwert für die verbleibende Zeit berücksichtigt werden.

Der Bewertungszeitraum wird zudem am jeweiligen Regelwerk ausgerichtet, nach dem die Maßnahme beurteilt wird.

Schritt 3: Kosten, Nutzen und qualitative Effekte trennen

Auf Basis von Systemgrenze und Zeithorizont wird nun die Differenz zwischen Ausgangs- und Zielzustand in einzelne Cashflows zerlegt. Dabei zählen nur maßnahmenbezogene Positionen zum Scope. Danach werden alle Kosten, Nutzen und Nebenwirkungen der Maßnahme sauber zugeordnet.

Alle relevanten Capex- und Opex-Positionen erfassen

Im nächsten Schritt werden die Zahlungsströme nach Art und Ursache getrennt.

Zu Capex gehören alle einmaligen Zahlungen, die direkt durch die Investition entstehen. Dazu zählen Anschaffung, Planung, Installation, Inbetriebnahme, Schulungen und die Integration in bestehende Systeme.

Zu Opex zählen laufende Kosten, die durch die Maßnahme anfallen. Gemeint sind also maßnahmenspezifische Wartung, Ersatzteile, Verbrauchsmaterialien, Serviceverträge und Energiekosten.

Nicht in den Ansatz gehören allgemeine Betriebskosten, bereits geplante Investitionen und Abschreibungen. VALERI bewertet ausschließlich maßnahmenbezogene Zahlungsströme.

Cashflows jenseits der Energieeinsparung berücksichtigen

Neben der Energieeinsparung sollten auch Fördermittel, vermiedene CO₂-Kosten, Restwert und Entsorgungskosten erfasst werden. Sonst bleibt der Kapitalwert unvollständig.

Bei Förderprogrammen wie BECV oder SPK gilt eine klare Regel: Dieselbe Investitionssumme darf nicht doppelt angesetzt werden. Eine anteilige Verteilung auf mehrere Programme ist jedoch zulässig.

Nicht monetarisierbare Effekte sauber dokumentieren

Qualitative Effekte werden im Bericht beschrieben, fließen aber nicht in den Kapitalwert ein. Voraussetzung ist, dass sie kausal mit der Maßnahme zusammenhängen.

Das ist wichtig, weil genau diese Abgrenzung später die Grundlage für die Dokumentationsprüfung bildet.

Die folgende Tabelle zeigt, welche Positionen meist in den Projektumfang fallen und welche nicht:

Kategorie Im Scope (maßnahmenbezogen) Außerhalb des Scope
Capex Planung, Installation, Schulung, Integration Nicht maßnahmenbezogen
Opex Maßnahmenspezifische Wartung, Ersatzteile Nicht maßnahmenbezogen
Nutzen Energieeinsparungen, Förderungen, vermiedene CO₂-Kosten, Restwert Nicht maßnahmenbezogen
Qualitativ Lärm, Sicherheit, Zuverlässigkeit Nicht maßnahmenbezogen

Schritt 4: Dokumentationsqualität prüfen und typische Scope-Fehler vermeiden

Nach der Abgrenzung folgt die Plausibilitätsprüfung des Projektumfangs. Bevor die eigentliche Berechnung startet, lohnt sich ein genauer Blick auf Vollständigkeit und Konsistenz. Denn Fehler an dieser Stelle schlagen direkt auf den Kapitalwert durch und schwächen die Prüfbarkeit des Berichts.

Den Scope über alle vier VALERI-Phasen abgleichen

VALERI

Zu prüfen ist, ob Projektbeschreibung, Anlagenliste, Cashflows und qualitative Effekte in allen vier Phasen auf derselben Datengrundlage beruhen. Bleiben Punkte in der Modellierungsphase unscharf, führt das später fast immer zu Nacharbeit. Das Problem dabei: Mit jeder nachträglichen Korrektur leidet die Nachvollziehbarkeit.

Valeri Online prüft Eingaben auf Vollständigkeit und erstellt daraus einen konsistenten Bericht.

Typische Scope-Fehler und wie man sie behebt

Die häufigsten Brüche entstehen bei der Datenbasis, bei der Abgrenzung von Kosten und bei den getroffenen Annahmen. Die Tabelle zeigt, wo es oft hakt, was daraus folgt und wie sich der Fehler beheben lässt:

Typischer Fehler Konsequenz Korrekturmaßnahme
Unklare Ausgangszustandsdefinition Einsparungen sind nicht messbar oder nicht nachvollziehbar Ausgangszustand mit gemessenen Verbrauchsdaten (z. B. Zählerwerten in kWh) dokumentieren
Fehlende Wartungskosten (Opex) Kapitalwert wird zu hoch angesetzt Alle wiederkehrenden Betriebs- und Wartungskosten über den gesamten Zeithorizont erfassen
Unrealistische Annahmen zu Preisentwicklung und Degradation Langfristige Einsparungen werden zu optimistisch bewertet Spezifische Preissteigerungsraten und den jährlichen Leistungsrückgang prozentual in die Berechnung einbeziehen
Doppelte Erfassung von Einsparungen Ergebnis ist nicht normkonform, Förderfähigkeit ist gefährdet Projektgrenzen klar trennen; Investitionssumme nicht doppelt ansetzen
Qualitative Effekte nicht prüffähig dokumentiert Schwache Entscheidungsgrundlage bei grenzwertiger Wirtschaftlichkeit Nicht monetarisierbare Effekte wie CO₂-Reduktion oder Produktionssicherheit mit klarem Bezug zur Maßnahme im Bericht beschreiben

Statische Amortisationsrechnungen blenden den Zeitwert des Geldes aus und sind für DIN EN 17463 ungeeignet.

Fazit: Ein klarer Projektumfang führt zu einem belastbaren VALERI-Ergebnis

Ein sauber abgegrenzter Scope macht das VALERI-Ergebnis prüffähig.

FAQs

Wie detailliert muss der Ausgangszustand sein?

Der Ausgangszustand sollte so genau beschrieben werden, dass er als verlässliche Basis für die Bewertung dient. Dazu zählen die exakte Bezeichnung, eine kurze Beschreibung, der Planungszeitraum und die Begründung für die Auswahl.

Zusätzlich sollten alle Lasten und die erwarteten Nutzen präzise quantifiziert werden. Nur so lässt sich die Investition im Unternehmenskontext sauber einordnen, und die spätere Bewertung bleibt transparent und nachvollziehbar.

Was gehört genau zur Systemgrenze?

Die Systemgrenze legt fest, welche Anlagen und Prozesse nach DIN EN 17463 in die Bewertung einfließen – und welche außen vor bleiben.

Dazu zählen der Ausgangszustand vor der Maßnahme und der Zielzustand nach der Investition. Ebenso wichtig ist die saubere Abgrenzung von Kosten und Nutzen, zum Beispiel bei Investitionskosten, Wartung und Energieeinsparungen.

So gehen alle relevanten Effekte korrekt in die Kalkulation ein.

Wie gehe ich mit Restwert und Degradation um?

Bei der Bewertung nach DIN EN 17463 fließen Restwert und Degradation direkt in die Cashflow-Planung ein.

Der Restwert meint zum Beispiel den Schrottwert einer Altanlage. Dieser Betrag wird als einmalige Einzahlung zum Investitions- oder Austauschzeitpunkt angesetzt.

Degradation beschreibt den schrittweisen Leistungsrückgang einer Anlage. Dieser Effekt wird als wertmindernder Faktor in die jährlichen Nutzen- oder Lastenrechnungen aufgenommen.
